2021年3月18日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對江蘇方洋物流有限公司承建的徐圩新區干散貨輸送棧橋一期工程正式電施工項目、江蘇方洋建設工程管理有限公司承建的徐圩新區地下綜合管廊一期工程污水入廊管線工程的施工現場安全生產情況進行專項隱患排查。
本次專項檢查簽發《安全隱患限期整改通知書》2份,現場提出整改意見10條。具體檢查情況描述如下:
一、三方安全責任主體主要管理人員在崗情況
二、項目現場履職管理情況
1.徐圩新區干散貨輸送棧橋一期工程正式電施工項目
本工程三方主要負責人除施工單位項目經理外均在場履職。目前該工程正在進行基礎鋼筋綁扎、樁基裂縫處理。檢查中發現以下方面存在隱患:
(1)安全管理方面:在現場存在較多安全隱患,說明安全生產責任制不健全或未落到實處,安全技術交底制度未落實到位。危大工程及超危大工程專項方案的編制及審批均不符合規定要求(施工單位及監理單位均不符合規定的要求);深基坑內作業人員上下無通道,工人上下均利用坑內防護的水平支撐桿,無監測單位進行監測支護體系的變形是否達到預警值。

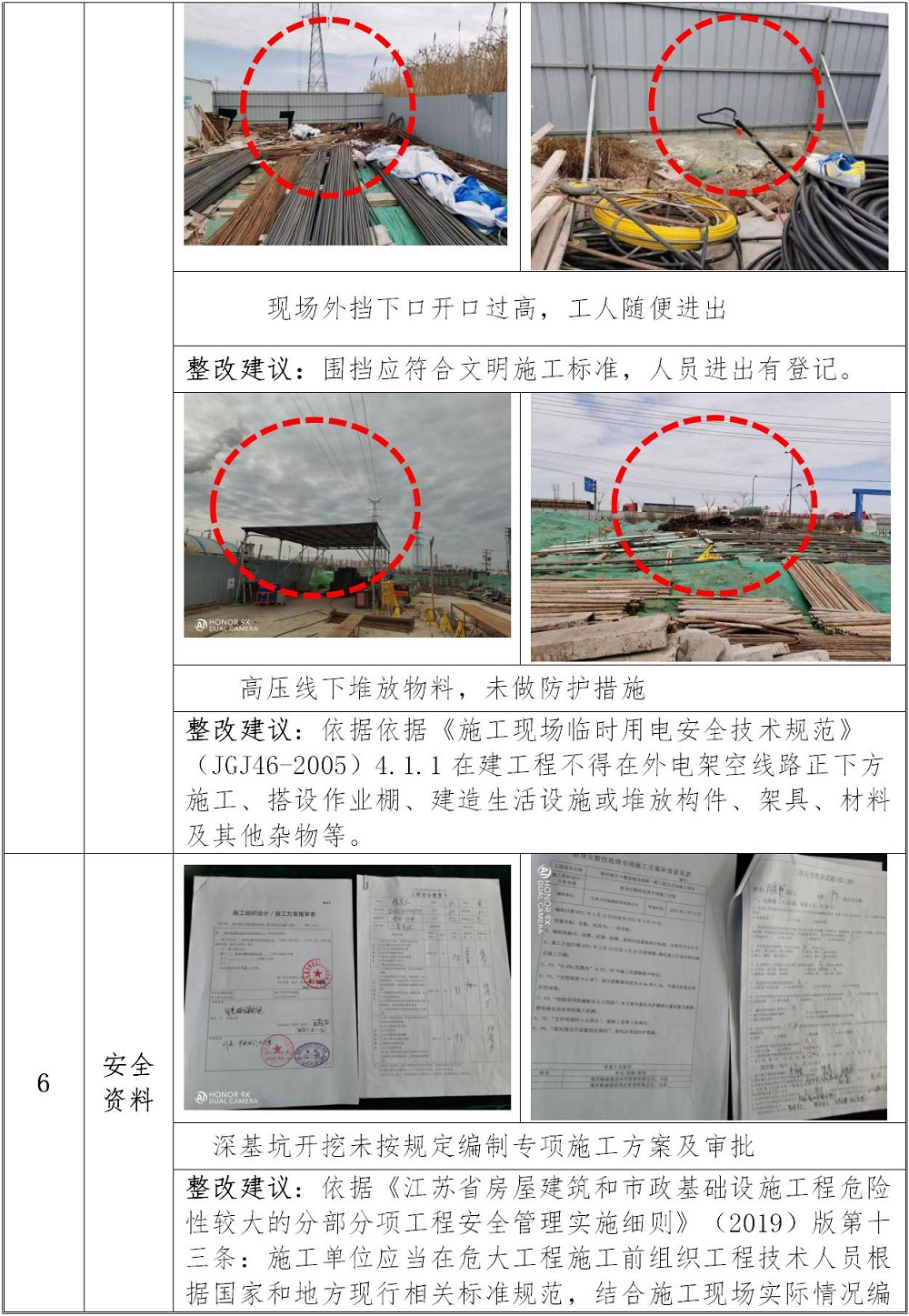

(2)文明施工方面:未按照總平面布置圖來實施場內道路及圍擋的要求施工,作業場內為淤泥質道路并高低不平,在圍擋外草地上有工人食堂,采用大功率電器燒飯;工人進出利用圍擋下口的空隙(約60cm高)。
(3)施工用電方面:電線亂拖亂拉及超距離布置;電箱內無PE線或不規范;辦公區內用電的空開裸露懸在屋面邊并采用二芯電纜,防雨采用塑料袋;深基坑內作業采用220V照明;高壓線無防護措施;電鋸開關箱離電鋸作業處較遠;電箱邊有易爆品無滅火器。
建議:
(1)加強現場的安全生產責任制教育,嚴格按照危大或超危大工程的要求來實施危大或超危大工程。
(2)嚴格按照現場總平面布置圖來實施,做好現場的道路以確保安全;現場圍擋按文明施工要求下口不得高于180mm;人員進出應按總平面布置圖進行設置;
(3)施工用電嚴格按照《施工現場臨時用電安全技術規范》(JGJ46-2005)的要求進行作業,施工現場嚴格按TN-S系統重新布置;深基坑屬潮濕環境應采用安全電壓照明;高壓線下的作業或用房應有防護措施。
2. 徐圩新區地下綜合管廊一期工程污水入廊管線工程
本工程三方主要負責人均在崗履職。目前該工程正在進行基坑支護樁的施工,檢查中發現以下方面存在隱患:
(1)安全管理方面:基坑臨邊防護不符合規定要求;氧氣、乙炔使用不符合規定距離及存放無序;吊裝作業中起重機離坑邊距離過近;基坑內工人上下采用自制掛梯并懸空;工人作業通道不符合要求;有裸土未覆蓋,圍擋材質不符合要求等。
(2)施工用電方面:現場電箱設置不合理,基坑坡邊設置人員不易操作;電箱擺放高度不夠,電線隨地拖拉。
建議:
(1)做好全員的安全培訓教育和安全技術交底工作,強調施工前再進行一次班前交底并應做好各人的確認簽字記錄。
(2)施工用電嚴格按照《施工現場臨時用電安全技術規范》(JGJ46-2005)的要求進行作業。
(3)安全監管的管理人員必須在現場巡視檢查消除隱患。
三、在建項目揚塵治理情況
四、在建項目較大安全風險隱患提示
1.徐圩新區干散貨輸送棧橋一期工程正式電施工項目:
深基坑施工、臨時用電。
2. 徐圩新區地下綜合管廊一期工程污水入廊管線工程:
臨邊防護、深基坑。
五、在建項目安全監管檢查情況描述
1.徐圩新區干散貨輸送棧橋一期工程正式電施工項目
2.徐圩新區地下綜合管廊一期工程污水入廊管線工程
