2021年4月16日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對江蘇方洋工程管理有限公司承建的徐圩新區地下綜合管廊一期工程污水入廊項目、江蘇方洋物流有限公司承建的徐圩新區干散貨輸送棧橋一期正式電工程、江蘇方洋現代服務產業集團有限公司承建的徐圩新區節能環保科技產業園標準廠房改造項目(智慧大廚房食品研發科技園)一期工程的施工現場安全生產情況進行專項隱患排查。
本次專項檢查由于作業面較小,未簽發《安全隱患限期整改通知書》,僅在現場對相關方提出整改意見。具體檢查情況描述如下:

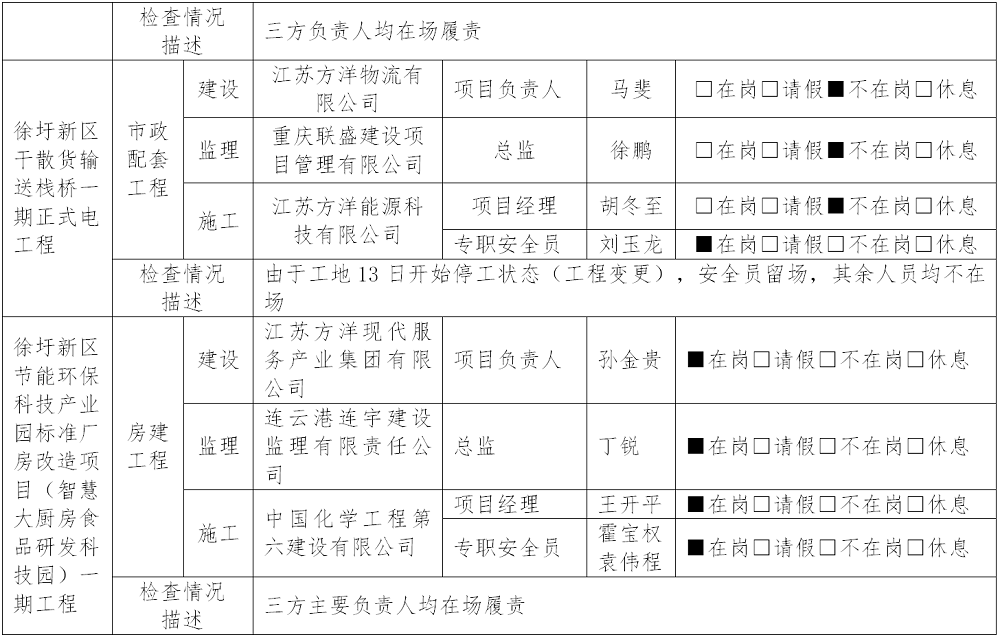

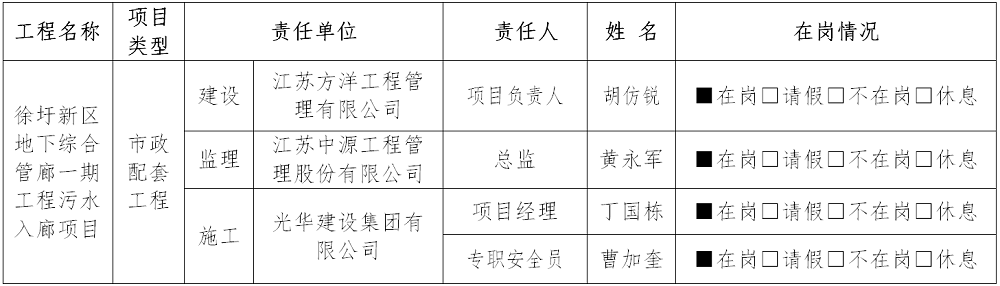

一、三方安全責任主體主要管理人員在崗情況
二、項目現場履職管理情況
1.徐圩新區地下綜合管廊一期工程污水入廊項目

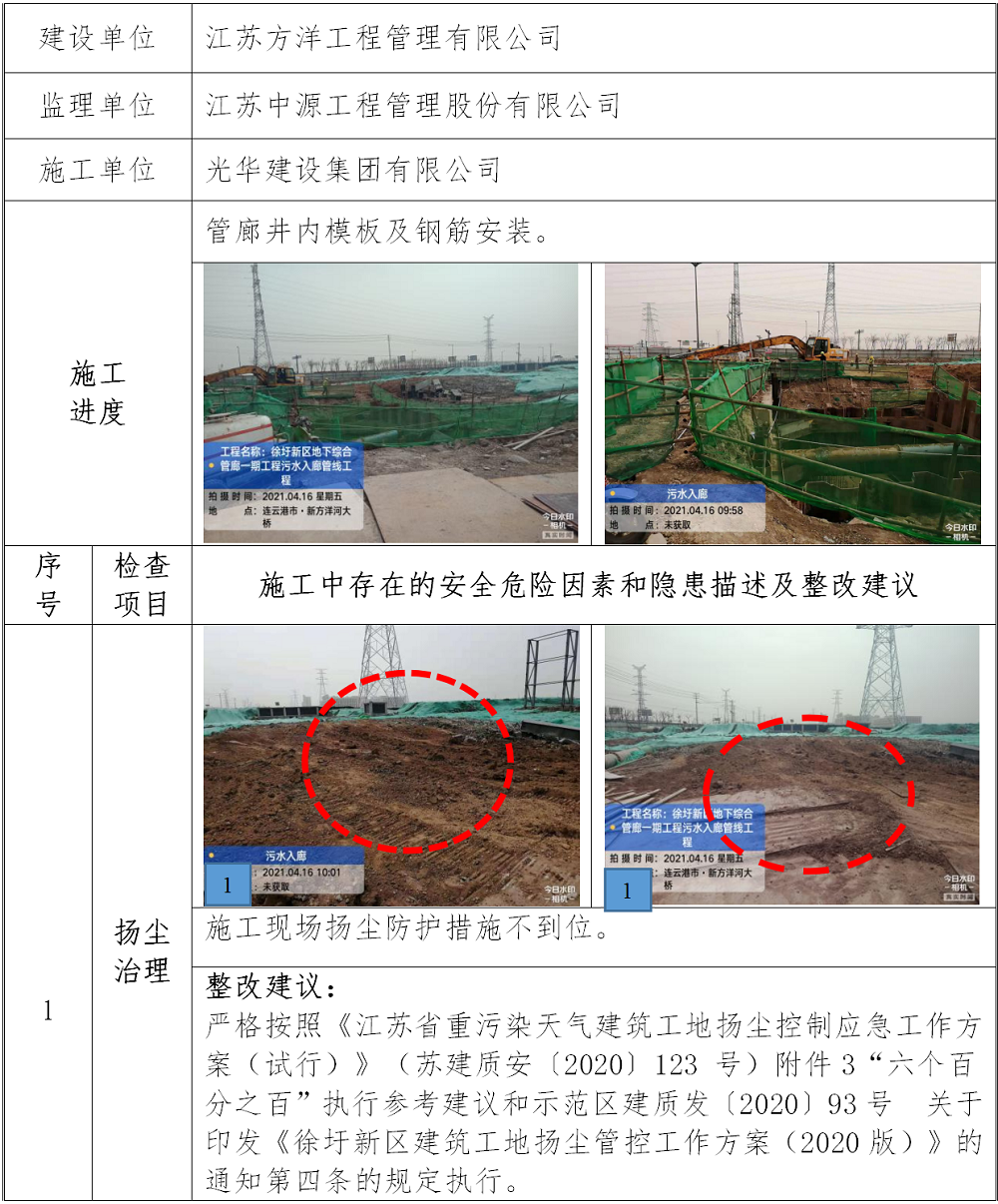

經檢查,三方主要負責人均在崗履職。目前該工程正在進行管井的模板及鋼筋安裝。檢查中發現以下方面存在隱患:
(1)安全管理方面:

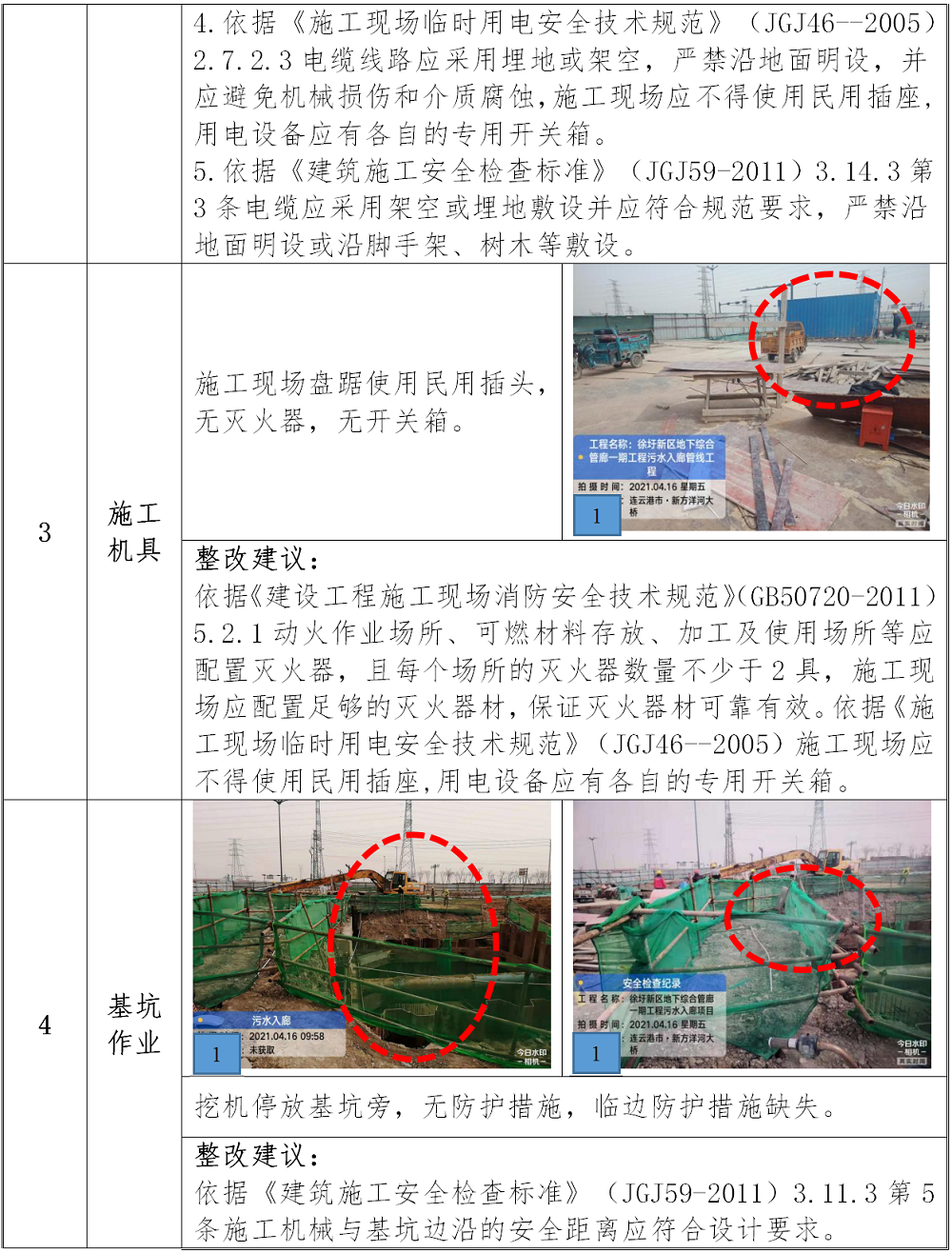

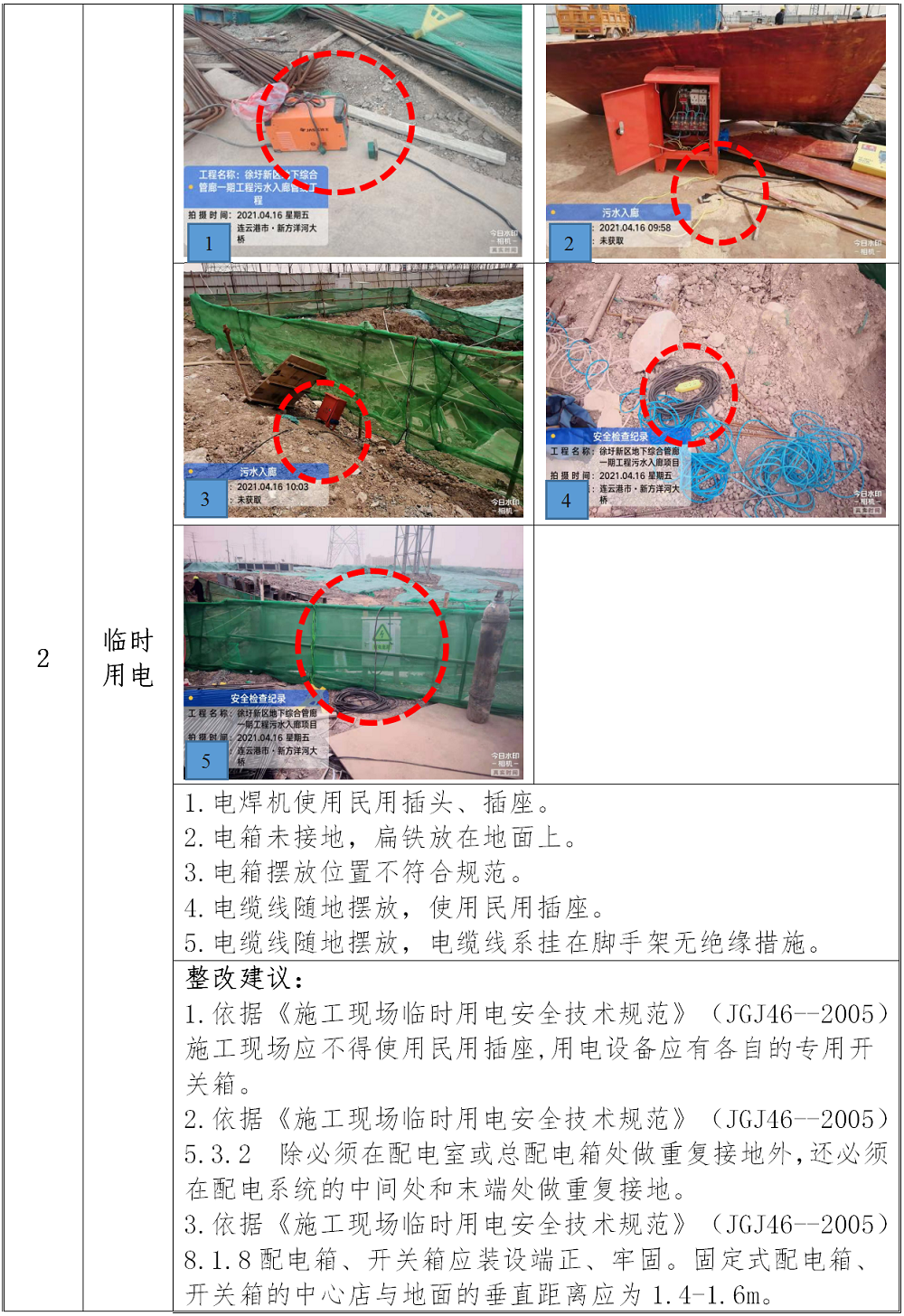

現場主要是施工現場管理力度不大,有工人不戴安全帽的現象;氧氣及乙炔氣帶外皮已損壞;基坑邊停放大型機械;臨邊安全防護不標準,整改率太低。
(2)施工用電方面:

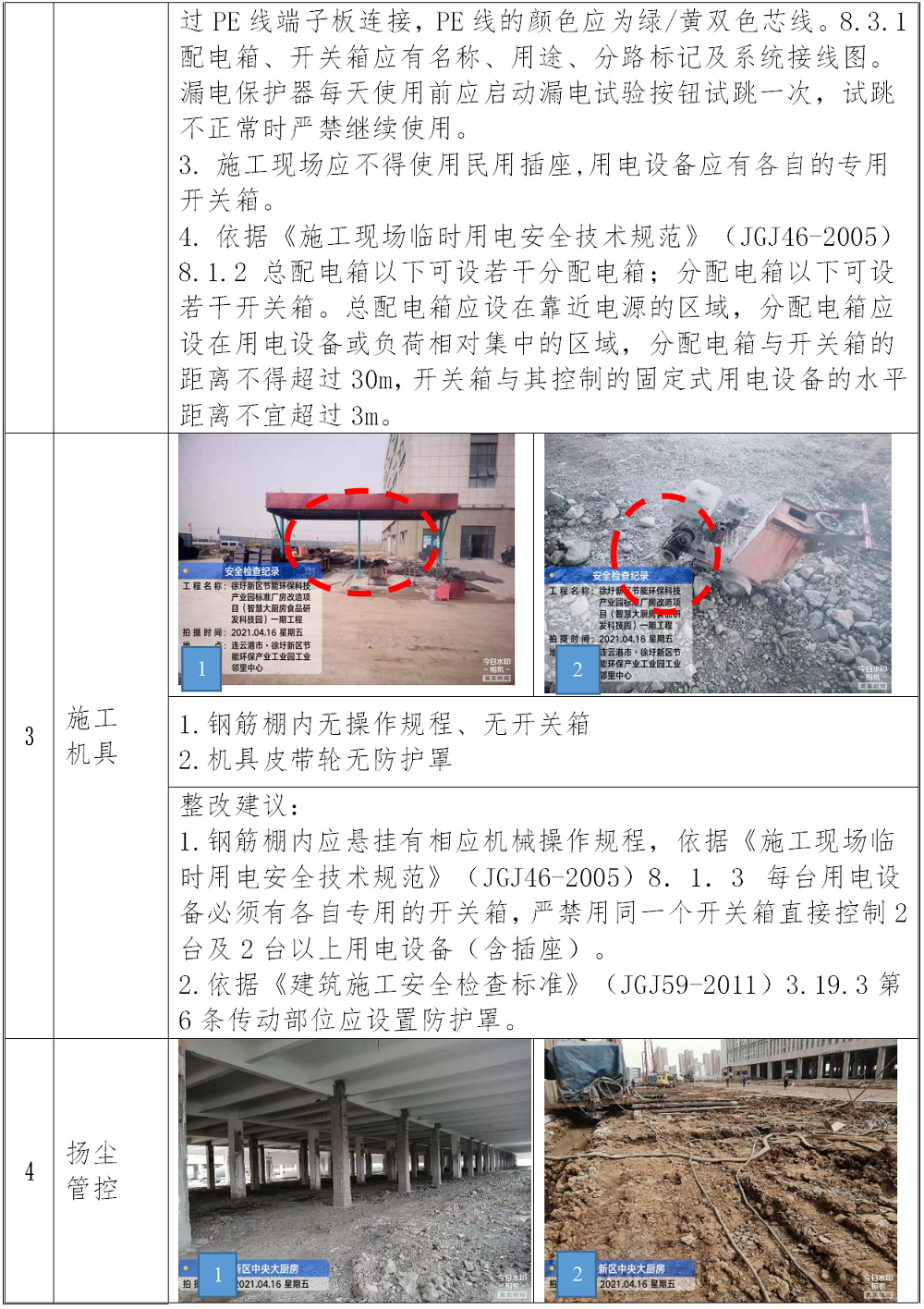

施工現場電纜隨地拖拉;電箱隨地放(上次已要求整改未整改到位)。
建議:
(1)對安全管理方面需要加強交底及巡查,尤其對臨邊防護及深基坑邊的安全檢查要細致。
(2)按《施工現場臨時用電安全技術規范》(JGJ46-2005)進行整改,雖已更換個別電箱,但還是要求按規定做好接地。

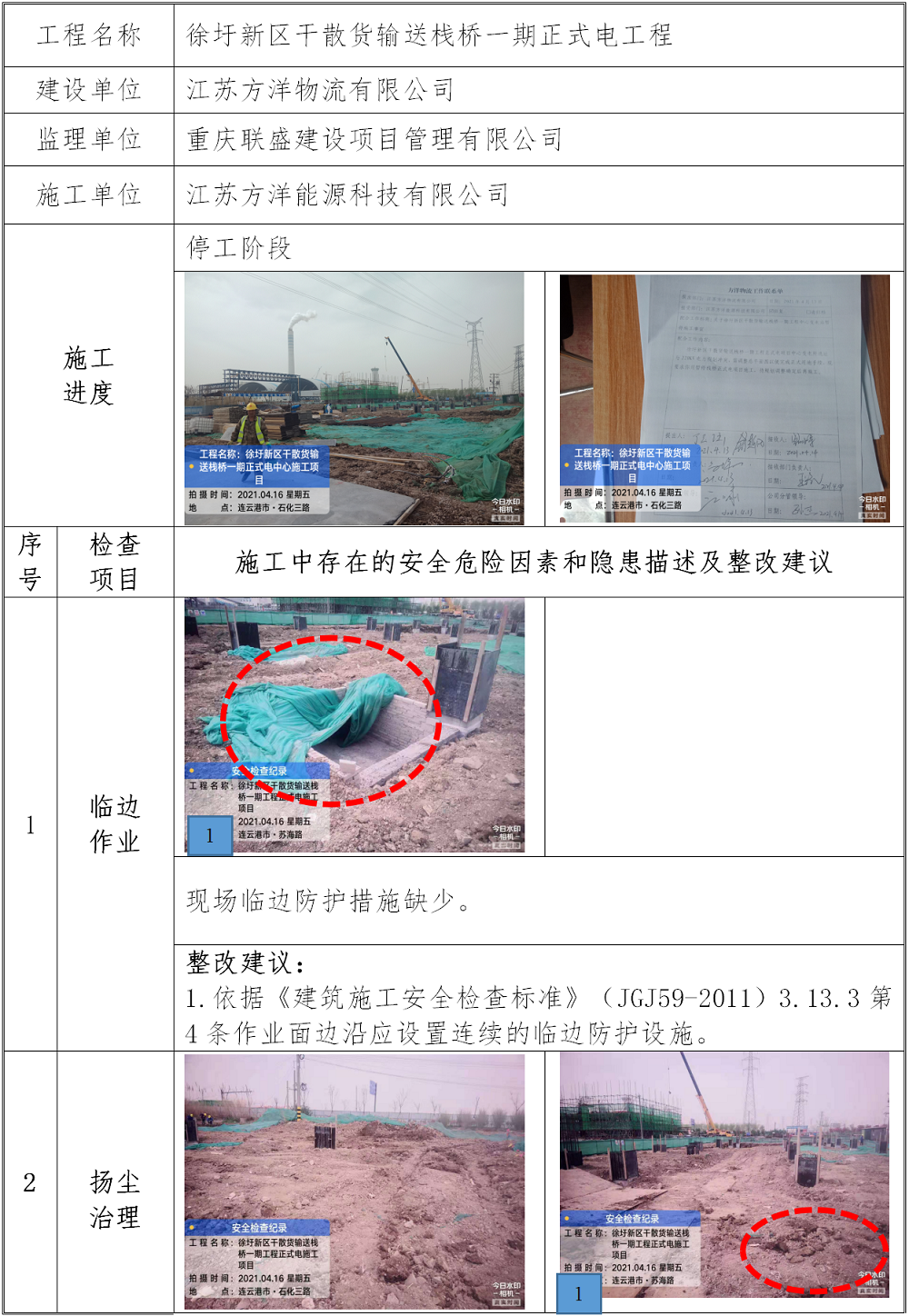

2.徐圩新區干散貨輸送棧橋一期正式電工程
本工程由于四月十三日已通知停工。目前該項目現場處于派人值守的停工狀態。檢查中發現以下方面存在隱患:
(1) 安全管理方面:

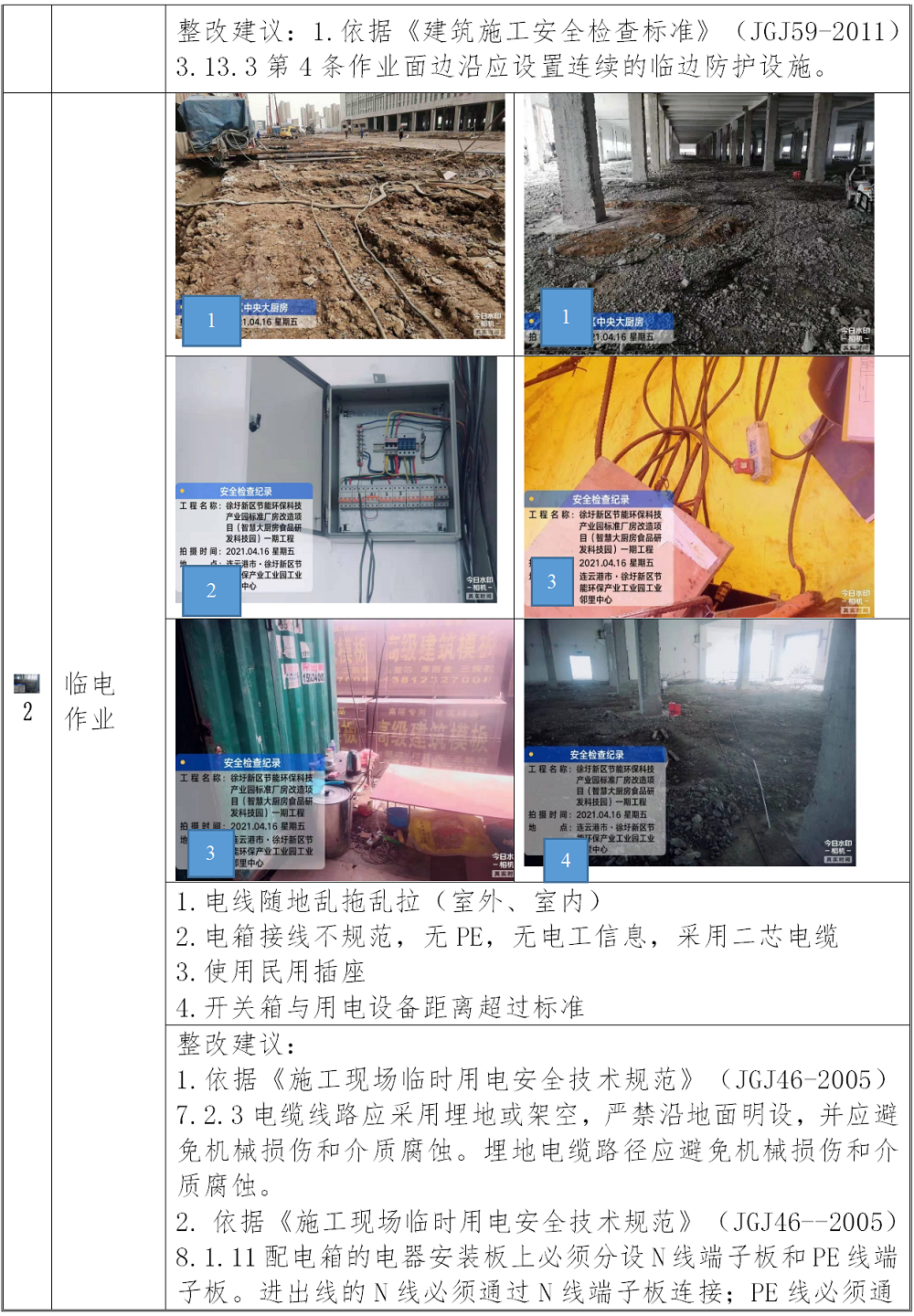

個別基坑臨邊防護未做。
(2) 施工用電方面:
在施工現場的臨時用電未斷開。
建議:
在現場已與留守的安全員進行溝通,要求將現場的基坑四周圍護做好,同時將施工現場的臨電用電電源斷開。

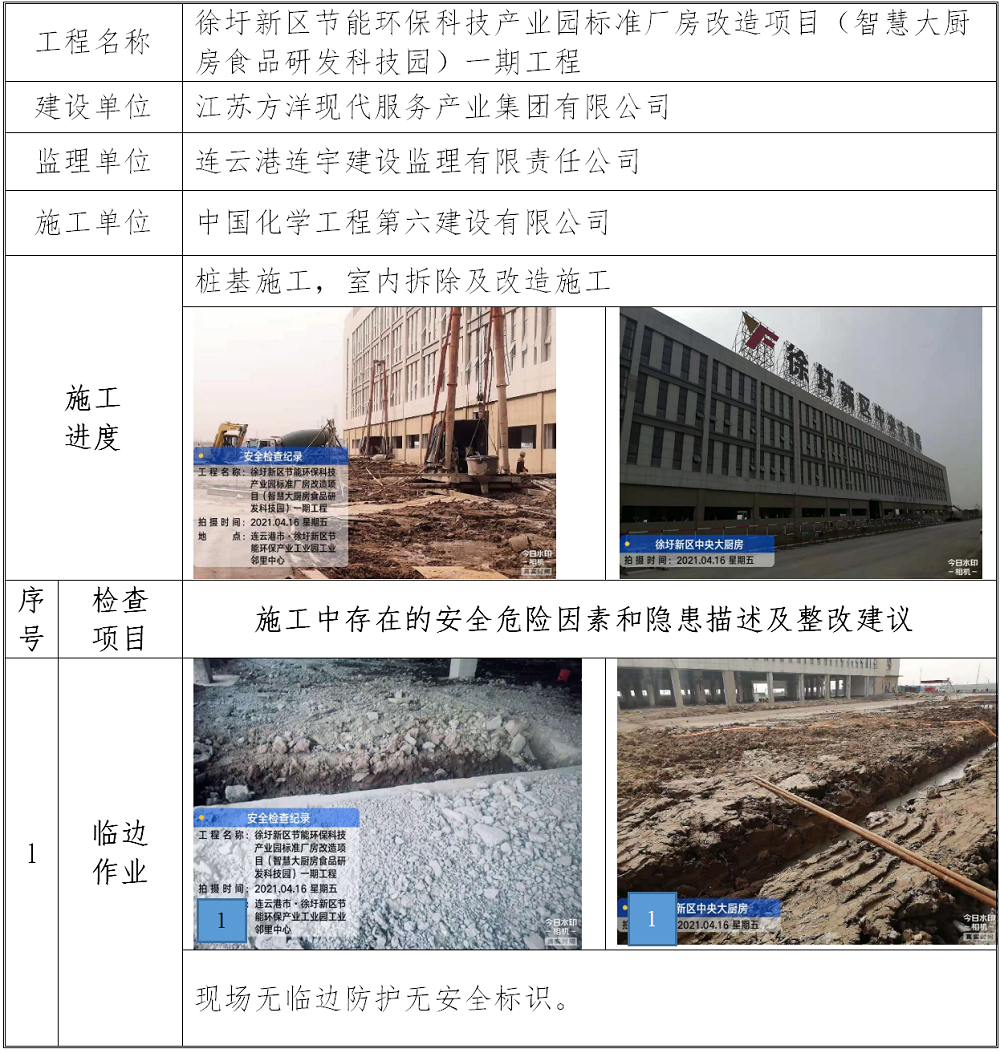

3. 徐圩新區節能環保科技產業園標準廠房改造項目(智慧大廚房食品研發科技園)一期工程
本工程三方主要負責人均在崗履職。目前該項目正在進行拆除及樁基施工,室內的改造。檢查中發現以下方面存在隱患:
(3) 安全管理方面:

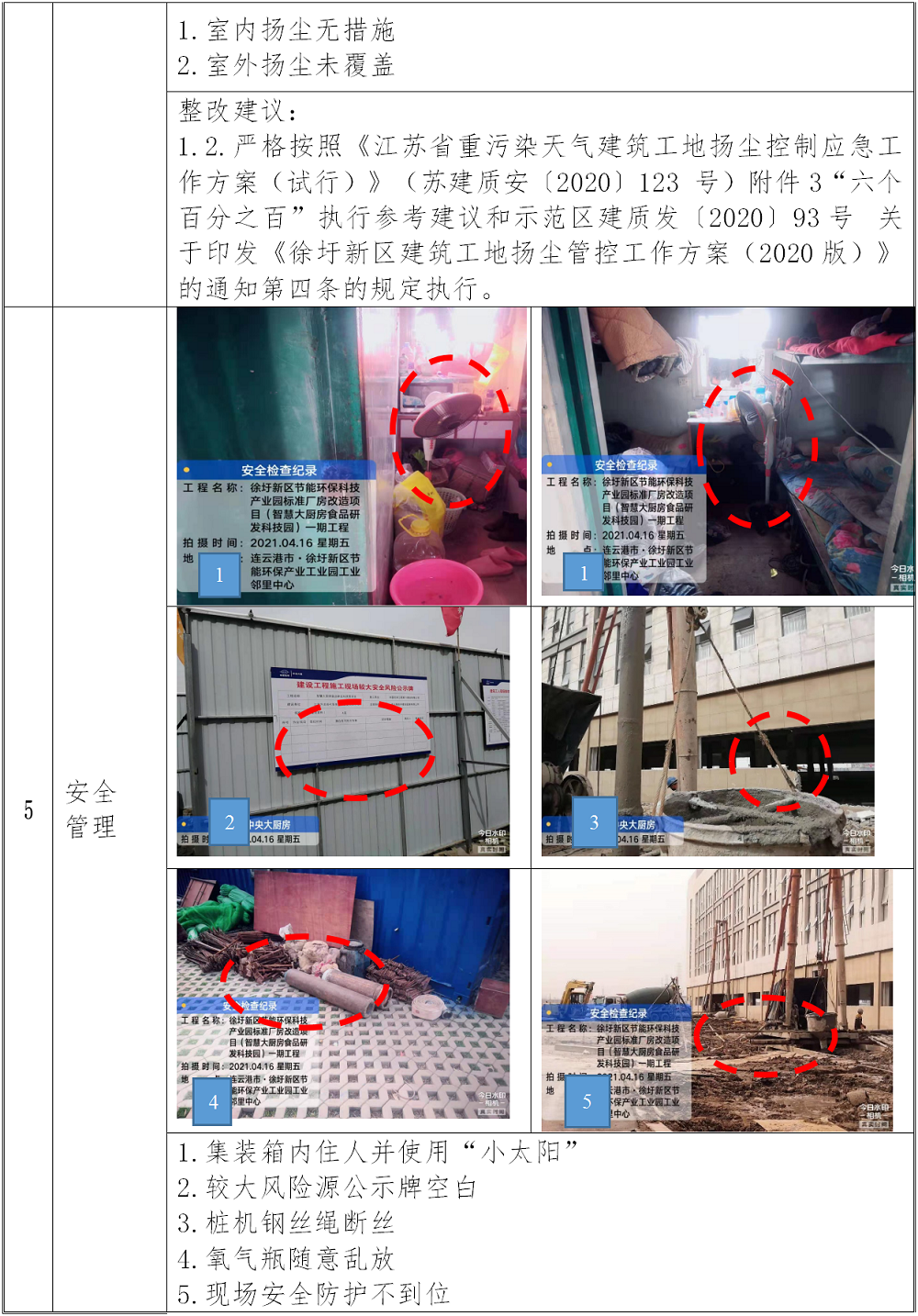

施工現場樁機作業鋼絲繩斷絲現象;臨邊防護部分不到位;木工制作車間內不符合規定要求;現場集裝箱內住人還使用小太陽取暖,室內及室外揚塵管控不到位。
(4) 施工用電方面:
在現場還是有電線亂拖亂拉現象;電纜破損處在泥地上。

建議:
(1)對現場的進場機械要嚴格檢查,對現場的制作車間嚴格按規定要求進行施工,采取相應的措施對室內揚塵進行控制。
(2)嚴格按臨電專項方案進行配置二級電箱,保證開關箱與機電設備距離符合規定。

三、在建項目揚塵治理情況
四、在建項目較大安全風險隱患提示
1.徐圩新區地下綜合管廊一期工程污水入廊項目:臨邊防護;臨電。
2.徐圩新區干散貨輸送棧橋一期正式電工程:暫無。
3. 徐圩新區節能環保科技產業園標準廠房改造項目(智慧大廚房食品研發科技園)一期工程:臨電;揚塵。
五、在建項目安全監管檢查情況描述
1.徐圩新區地下綜合管廊一期工程污水入廊項目
2.徐圩新區干散貨輸送棧橋一期正式電工程
3. 徐圩新區節能環保科技產業園標準廠房改造項目(智慧大廚房食品研發科技園)一期工程
