2021年4月14日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對江蘇方洋物流有限公司承建的連云港綜合保稅區(區塊一)接線道路和橋梁工程、江蘇方洋物流有限公司承建的連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程的施工現場安全生產情況進行專項隱患排查。
本次專項檢查簽發《安全隱患限期整改通知書》2份,現場提出整改意見7條。具體檢查情況描述如下:

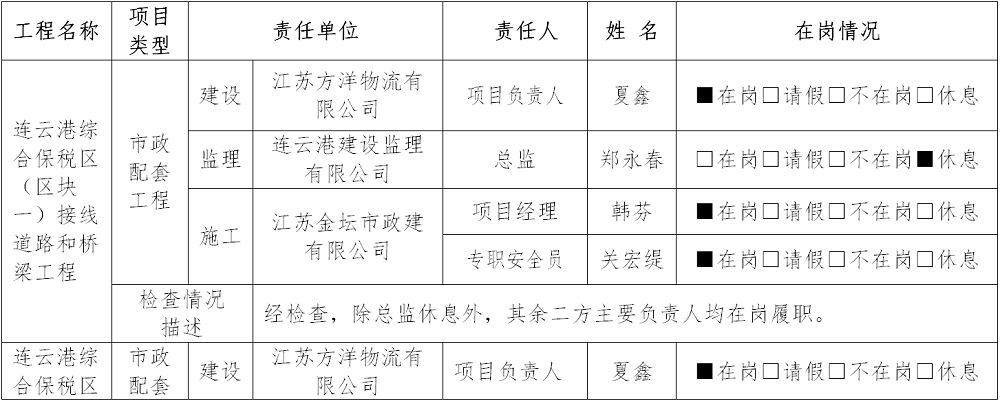

一、三方安全責任主體主要管理人員在崗情況
二、項目現場履職管理情況

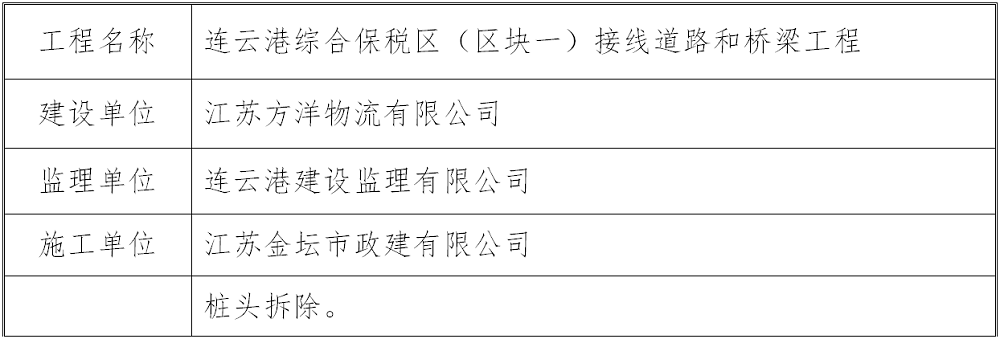

1.連云港綜合保稅區(區塊一)接線道路和橋梁工程

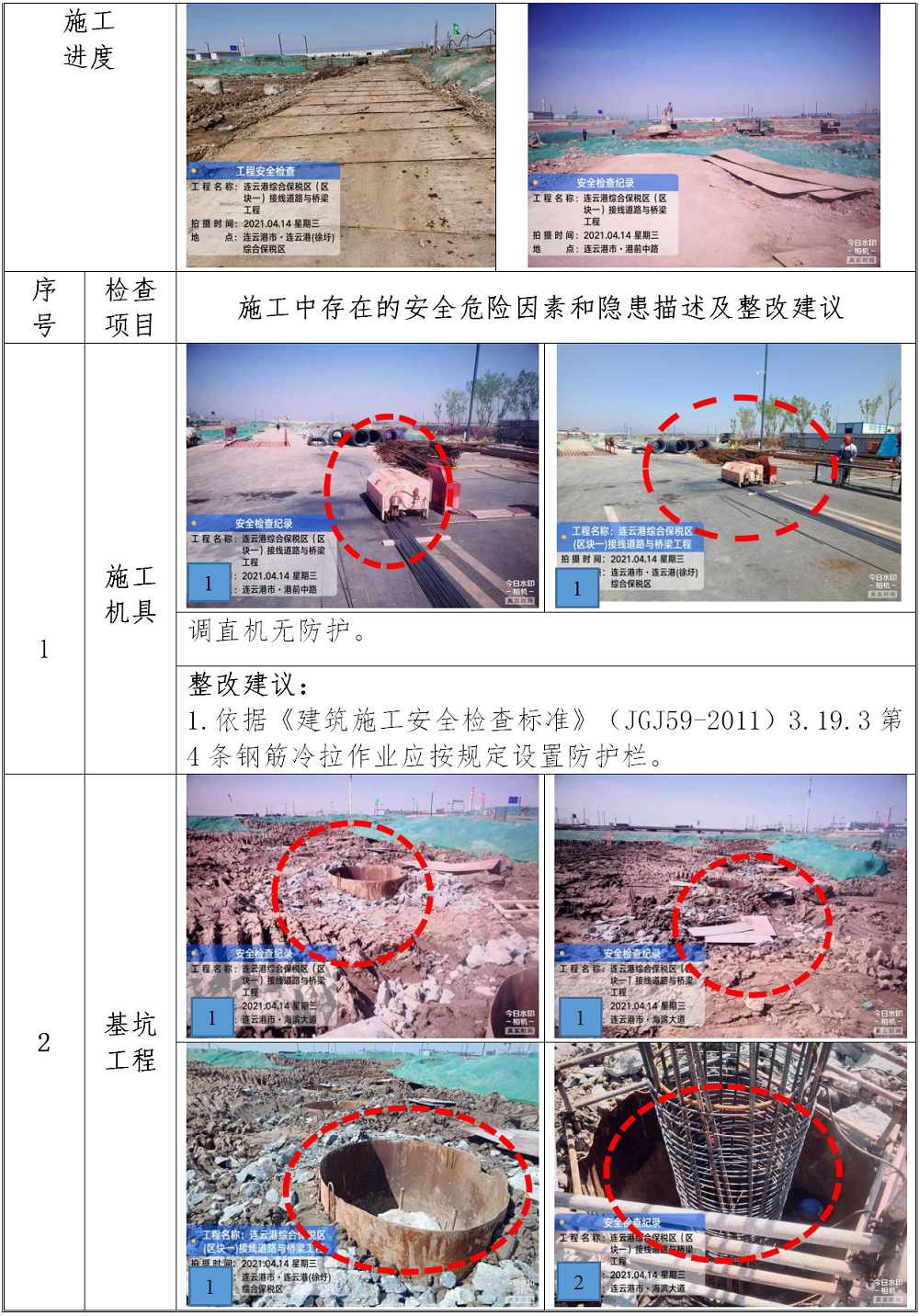

本工程三方主要負責人均在崗履職。目前該工程正在進行樁頭破除。檢查中發現以下方面存在隱患:
(1)安全管理方面:
現場主要是施工臨邊防護缺失;有部分臨電接地不規范,揚塵管控達不到要求。
(2)施工用電方面:
現場電纜隨地拖拉。
建議:
(1)對安全管理方面需要加強交底及巡查,尤其對臨邊防護及卸料平臺的安全檢查要細致。
(2)按《施工現場臨時用電安全技術規范》(JGJ46-2005)進行整改各線路的布設及電箱配置。

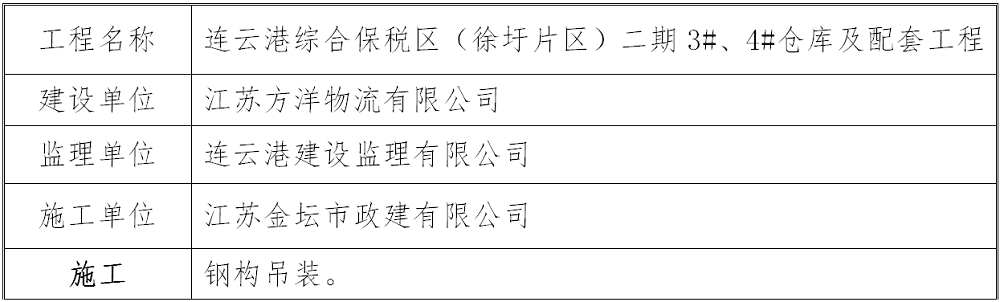

2.連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程

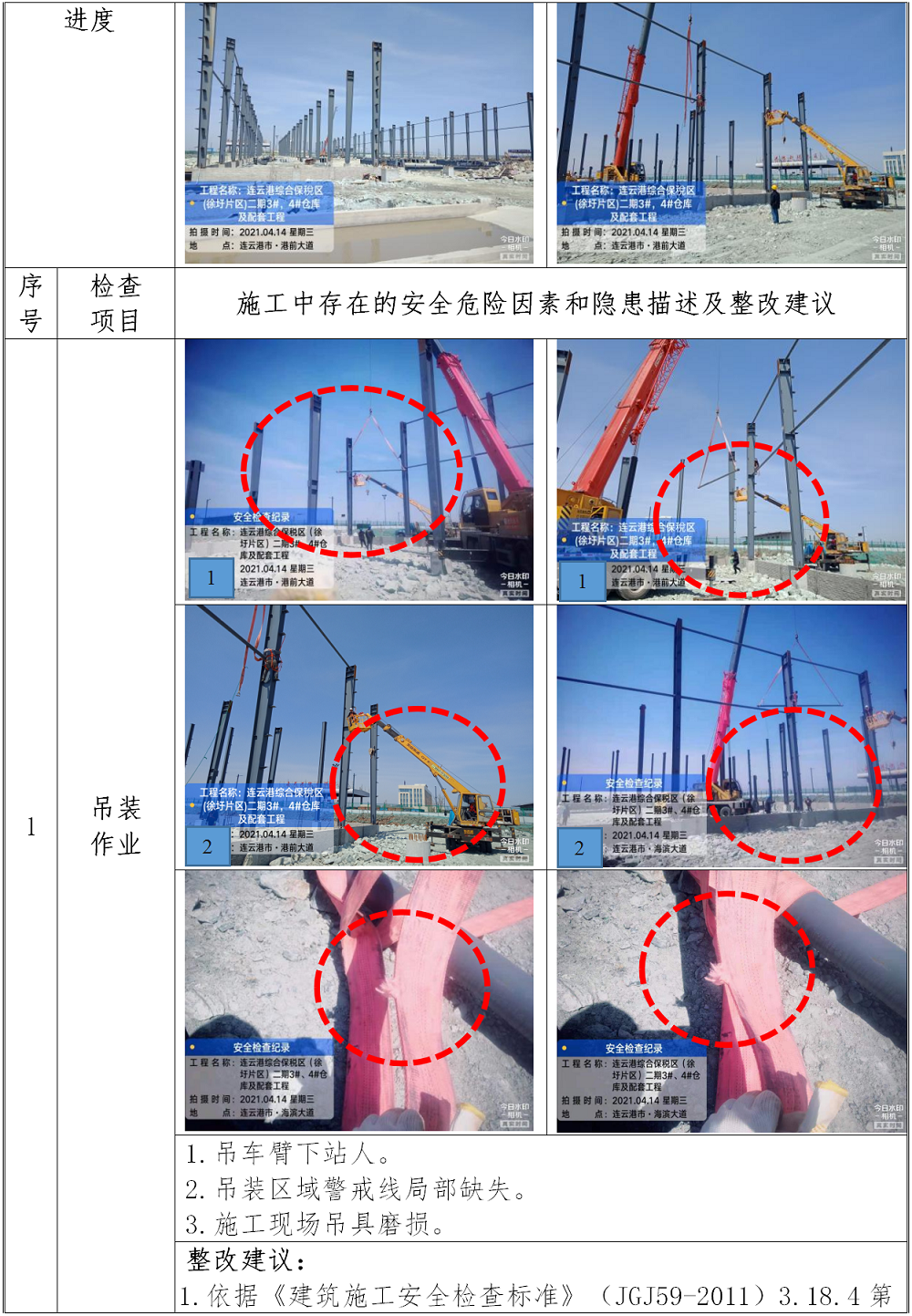

本工程除總監休息外,其余二方主要負責人均在崗履職。目前該項目正在進行鋼構吊裝。檢查中發現以下方面存在隱患:
(1) 安全管理方面:

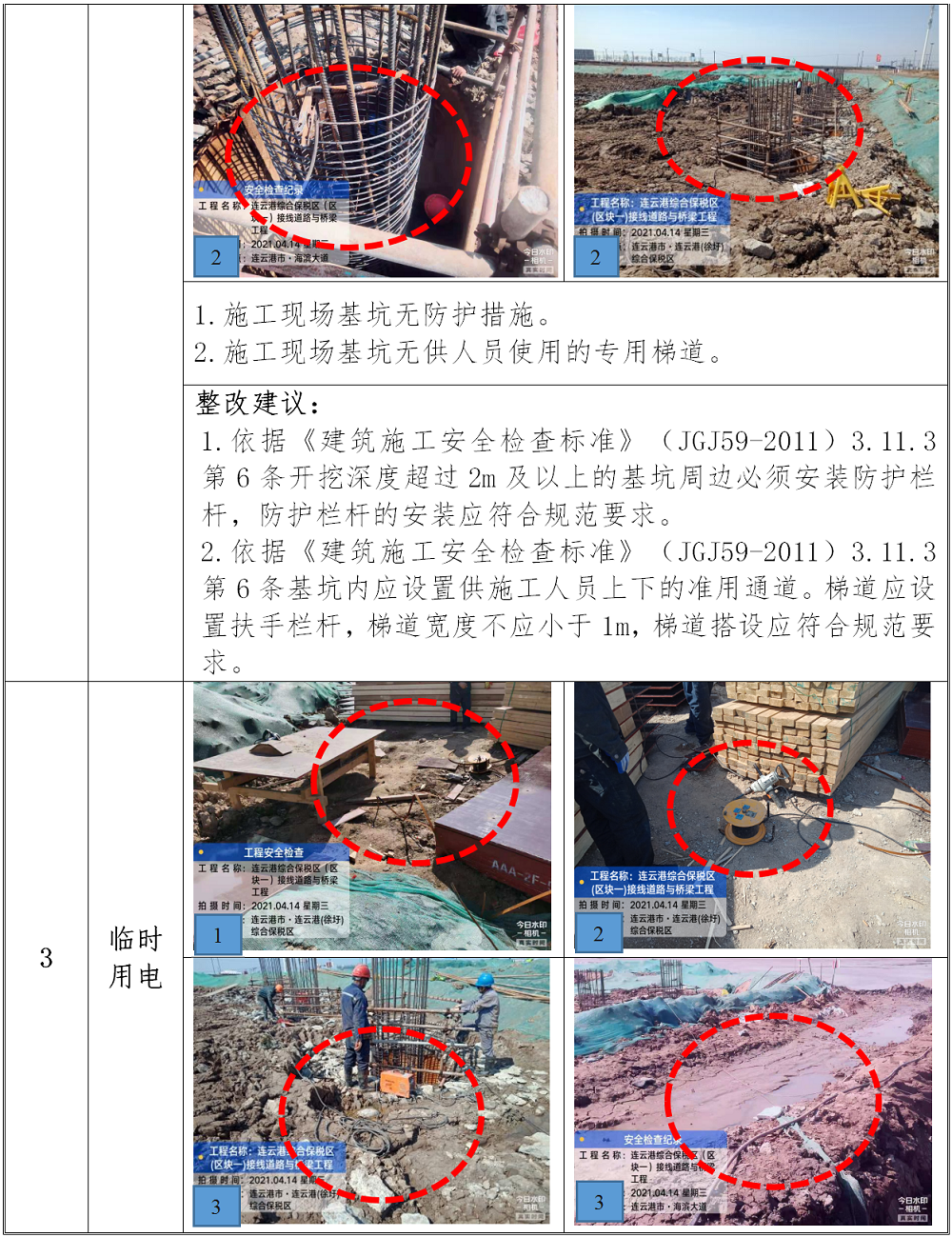

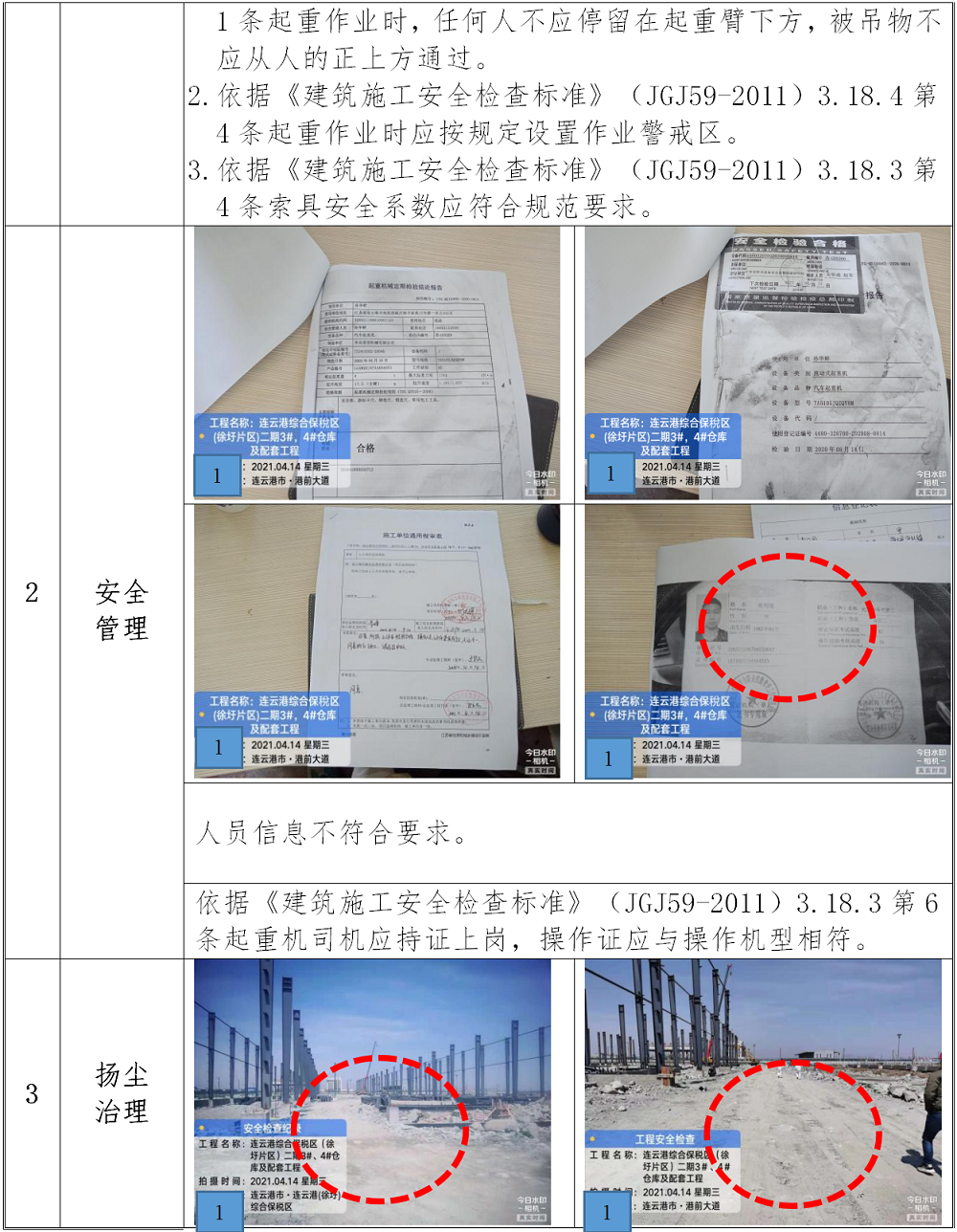

施工現場對吊裝作業無平臺設置;上下交叉作業無防護措施;吊車臂下有人在作業,對吊車作業人員沒有嚴格持證上崗及交底制度。
(2) 施工用電方面:

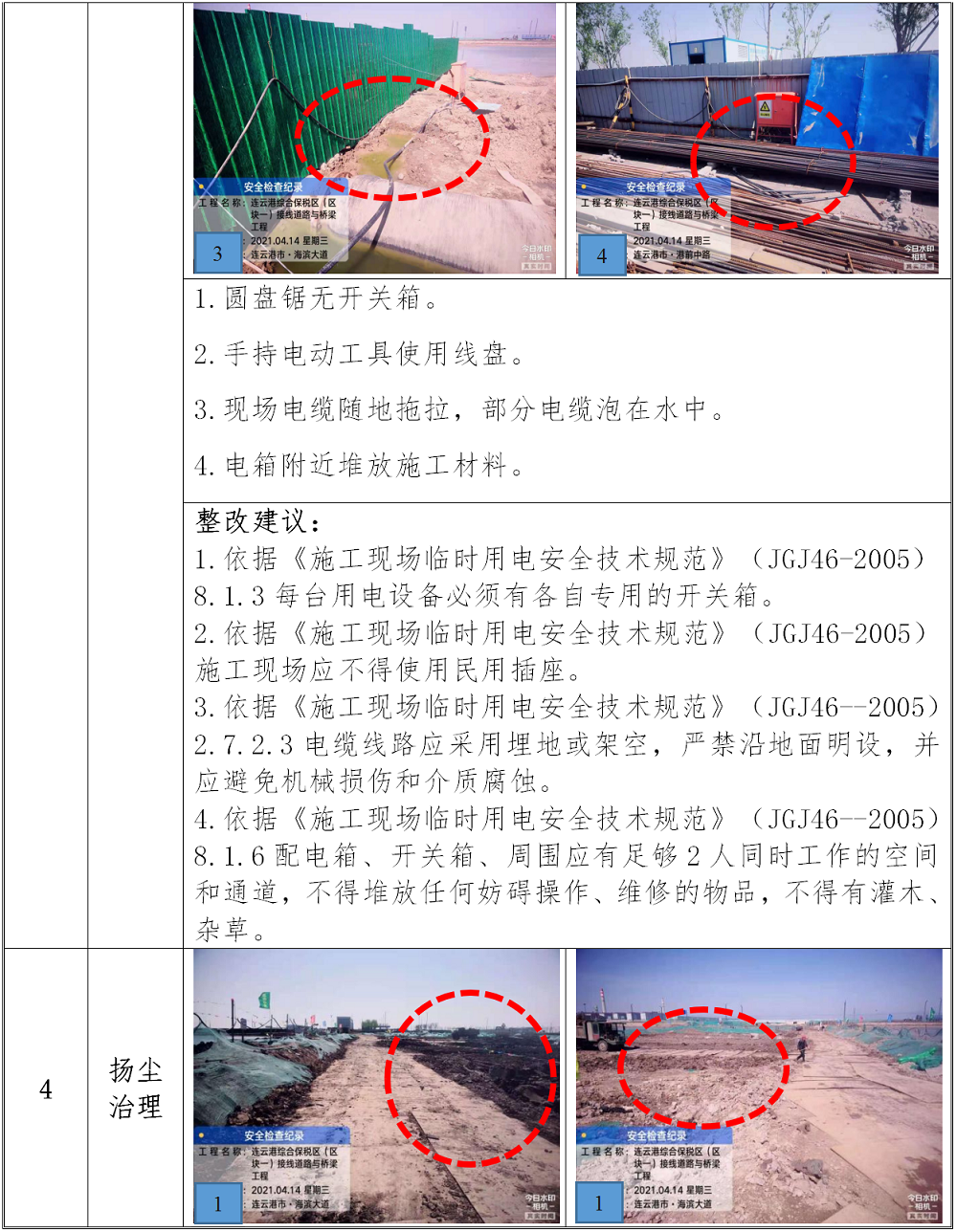

在現場還是有電線亂拖亂拉現象;二芯電纜在使用。
建議:
(1)對于危大工程要求按住建部及江蘇省相關文件進行整改,保證相關人員的旁站及巡視記錄,做好交底,對于氣割及電焊要求按相關的要求布。
(2)嚴格按臨電專項方案進行配置二級電箱,保證開關箱與機電設備距離符合規定。

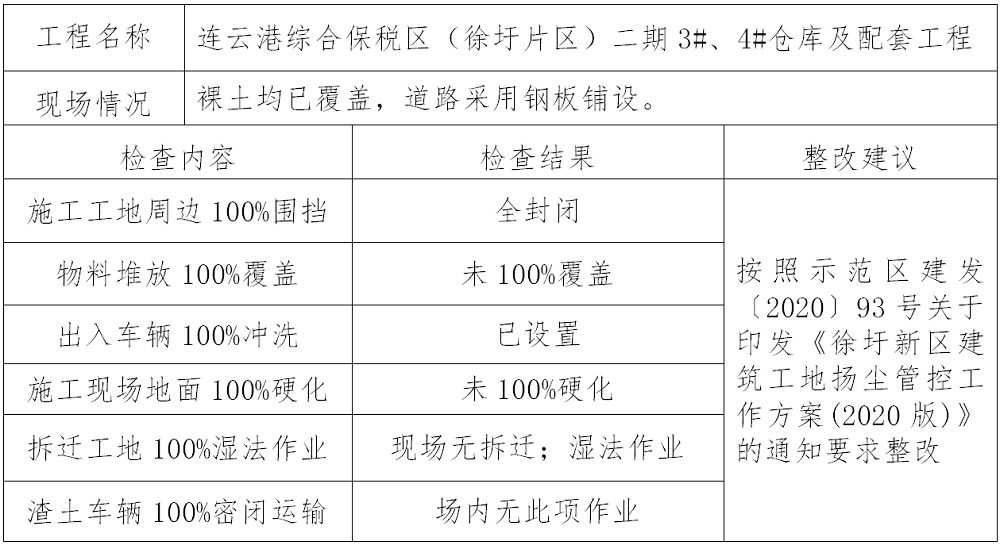

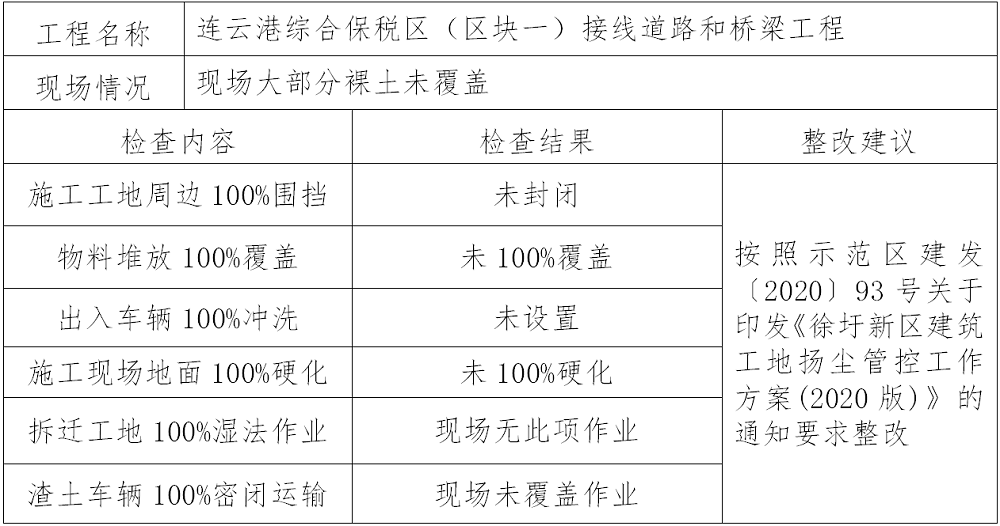

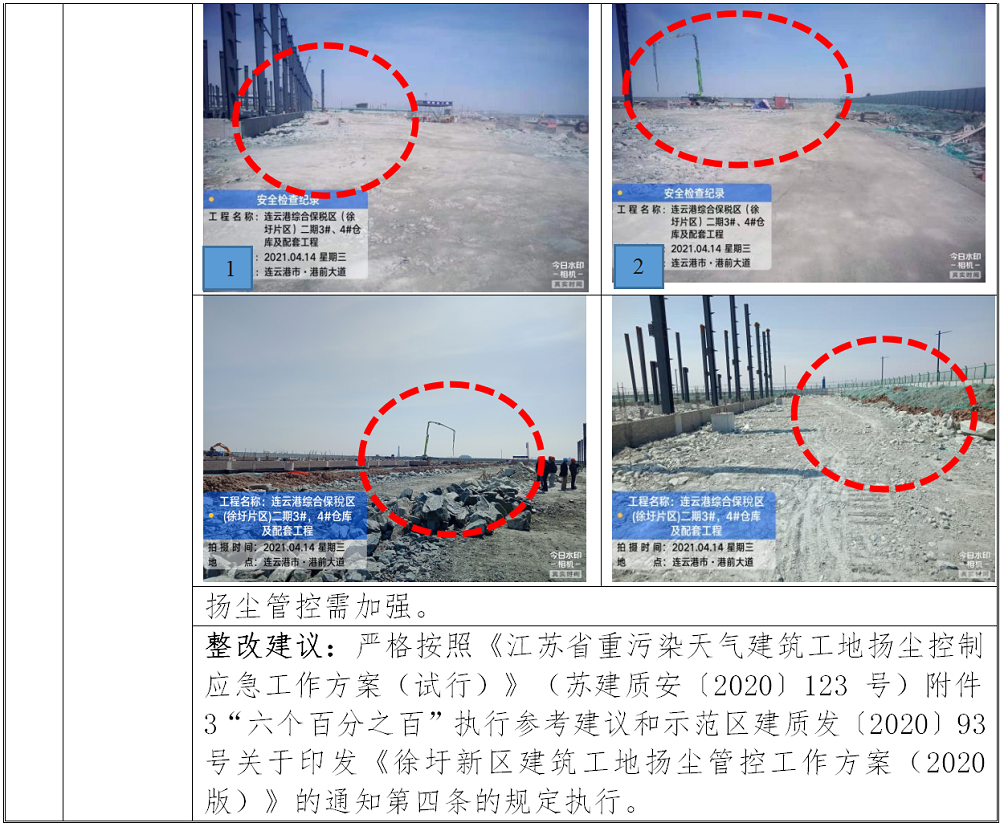

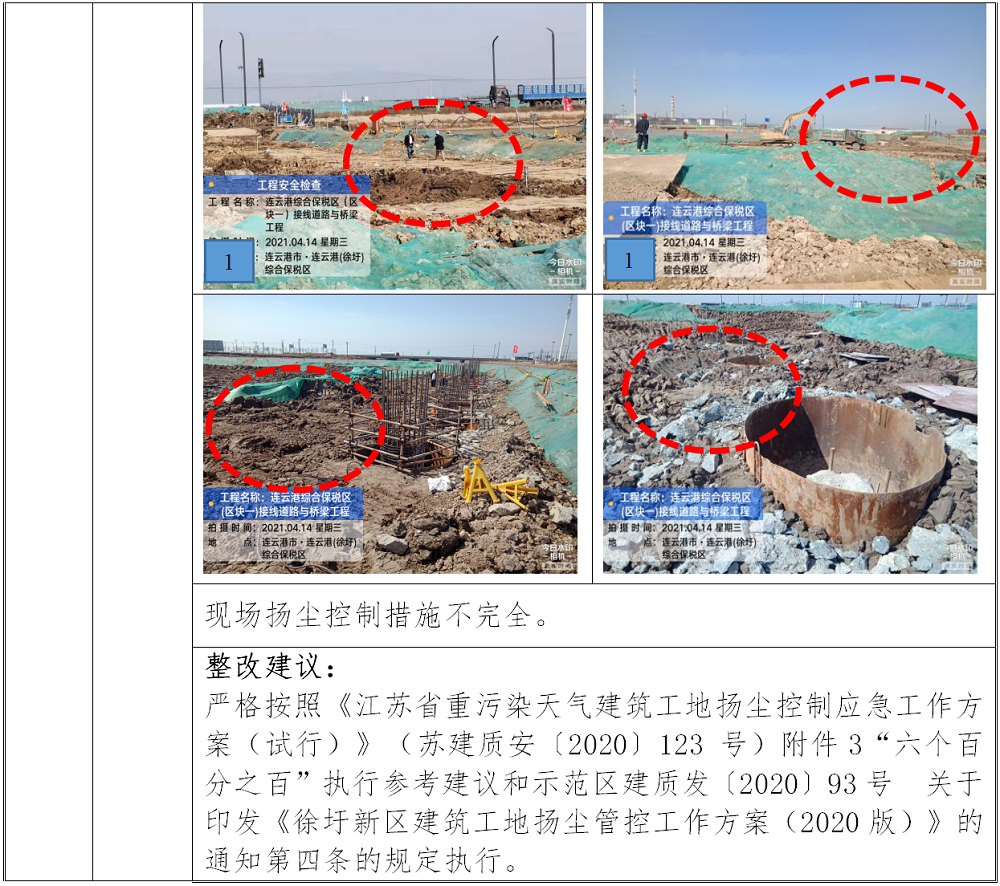

三、在建項目揚塵治理情況
四、在建項目較大安全風險隱患提示
1.連云港綜合保稅區(區塊一)接線道路和橋梁工程:臨電。
2.連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程:起重吊裝、高處作業。
五、在建項目安全監管檢查情況描述
1.連云港綜合保稅區(區塊一)接線道路和橋梁工程
2.連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程
