信息來源: 發布日期:2021-04-08 00:00:00 點擊量:12264
2021年4月7日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對江蘇方洋水務有限公司承建的徐圩新區第二水廠三期及深度處理項目(一階段)施工一標、江蘇方洋建設投資有限公司承建的徐圩新區公共租賃住房三期23#-26#、35#-39#樓及幼兒園工程的施工現場安全生產情況進行專項隱患復查及檢查。
本次專項檢查簽發《安全隱患限期整改通知書》2份,現場提出整改意見16條。具體檢查情況描述如下:
一、三方安全責任主體主要管理人員在崗情況
二、項目現場履職管理情況

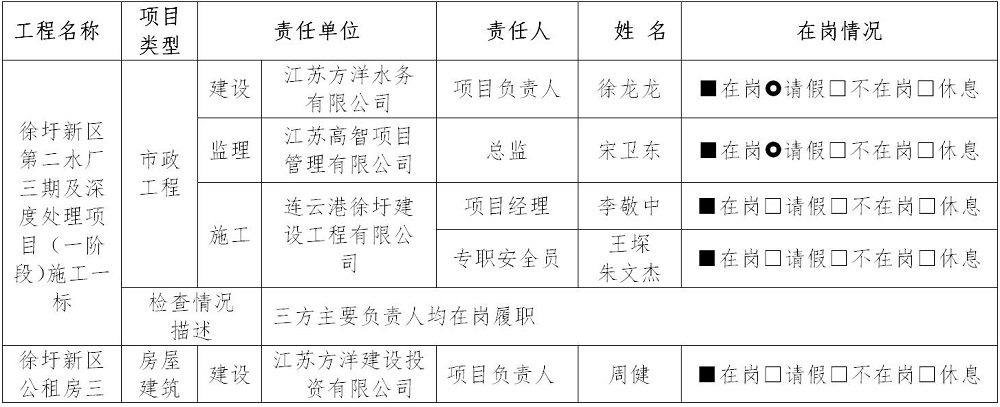

1.徐圩新區第二水廠三期及深度處理項目(一階段)施工一標
今天根據安環部的安排,對本工程進行復查,本工程三方主要負責人均在場履職。目前該工程正在進行鋼結構吊裝。檢查中發現以下方面存在隱患:
(1)安全管理方面:

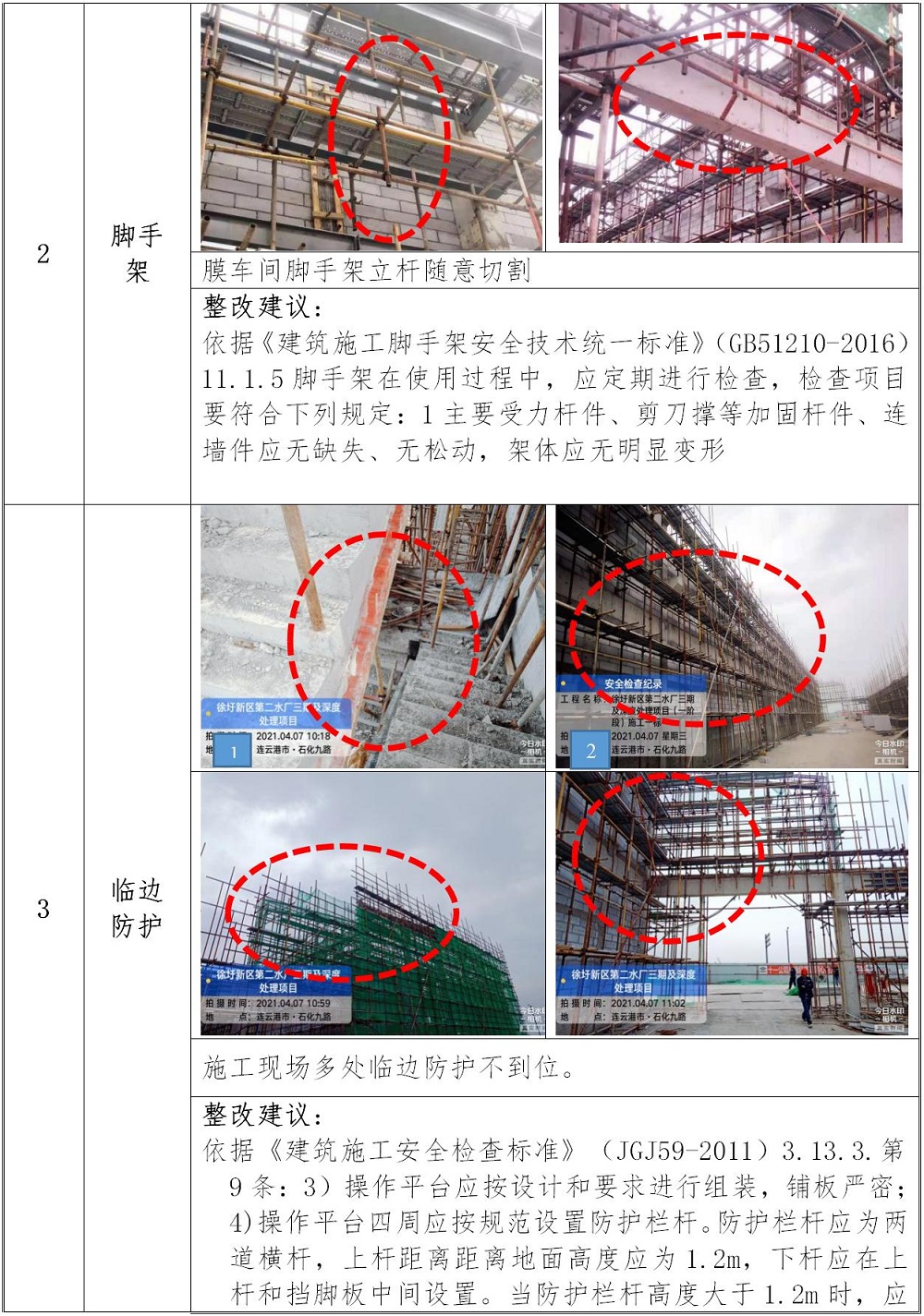

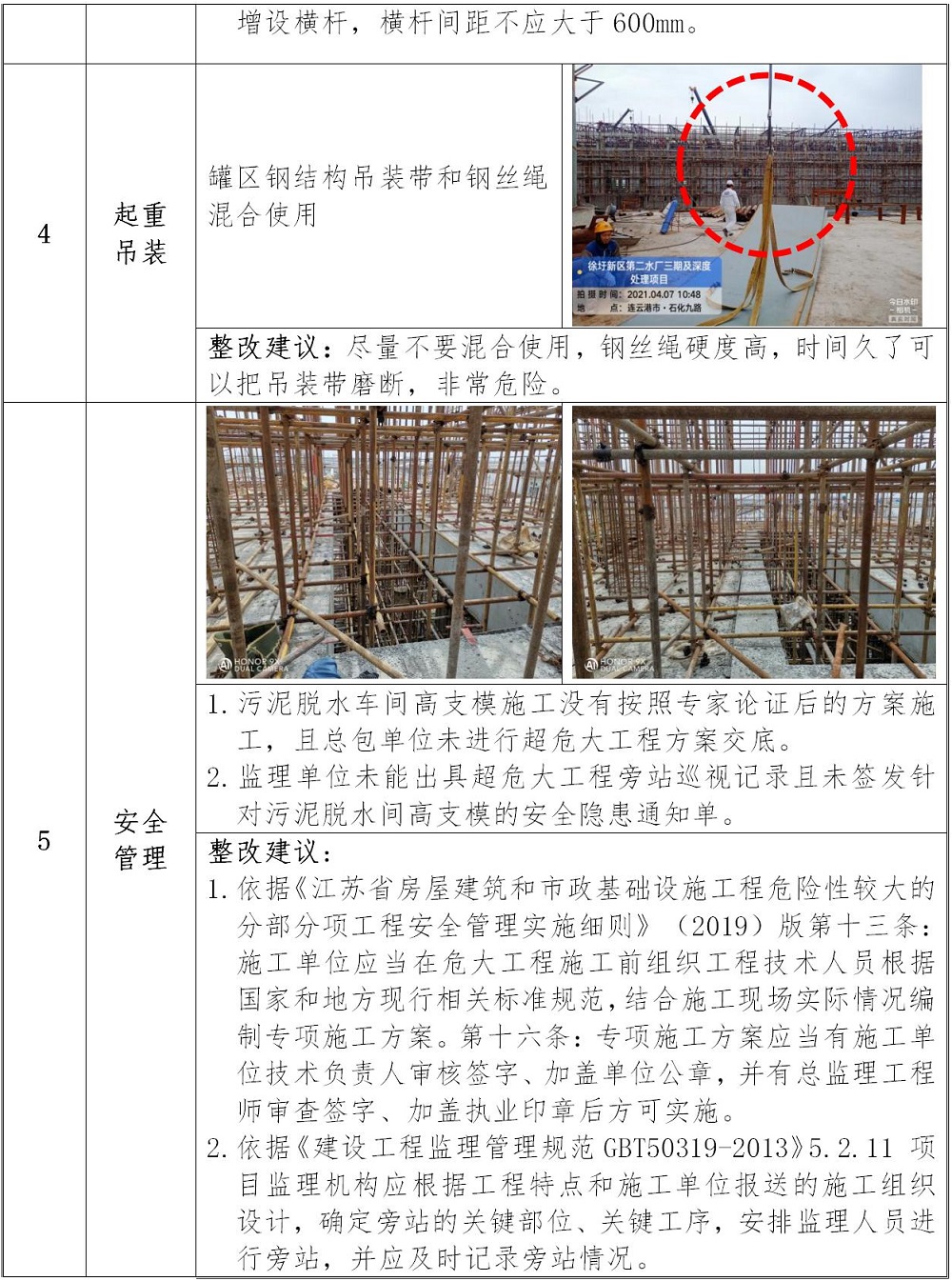

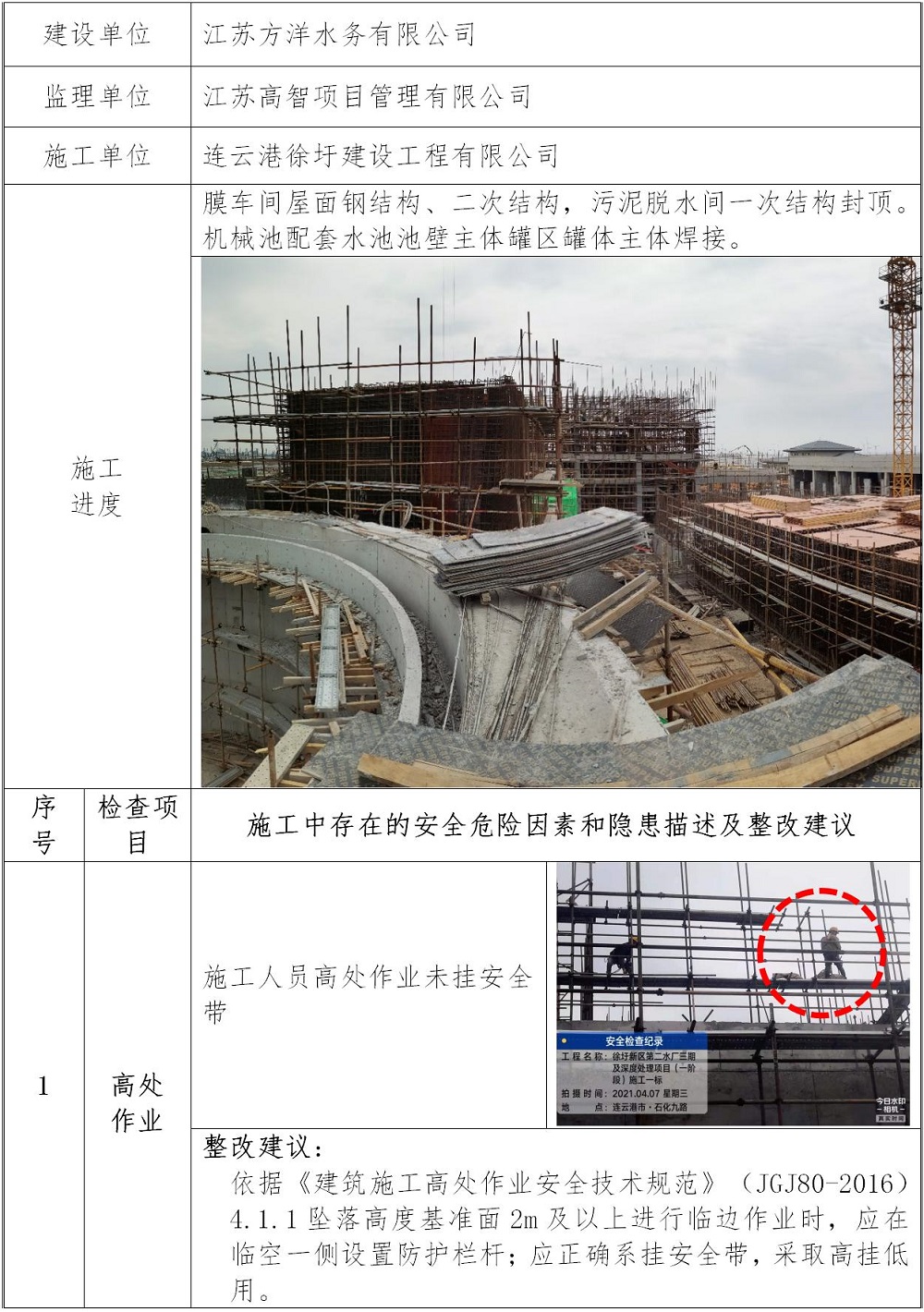

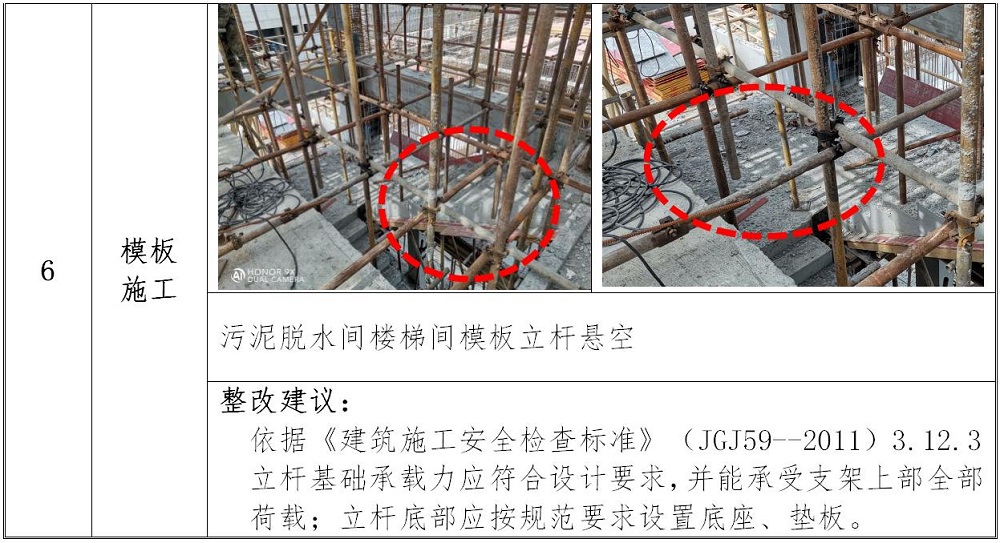

在危大或超危大工程管理上不到位,如在污泥脫水車間的模板支撐架中,未按方案中的支撐來設置立桿,方案中要求設置水平剪刀撐而現場暫未設置;立桿間距也比方案的大;在配套水池模板支撐架中,頂托絲桿超過規范規定的200mm,頂部自由端大于1.5m(規范要求不大于500mm);頂托與立桿不在一條直線上;工人的上下作業通道還未搭設;道路還存在揚塵現象??傮w在防護腳手架及模板支撐架方面不到位。
(2)施工用電方面:
電線存在亂拖亂拉現象;一閘多機;有部分接地已脫落;將電線在地面明設及在鋼管架中穿電纜等。
建議:
(1)對于危大或超危大工程,各相關方應嚴格按方案及規范規定進行實施,確保高支模的安全。
(2)嚴格按《施工現場臨時用電安全技術規范》(JGJ46-2005)進行施工現場的安全作業。
2.徐圩新區公租房三期23#-26#、35#-39#樓及幼兒園工程

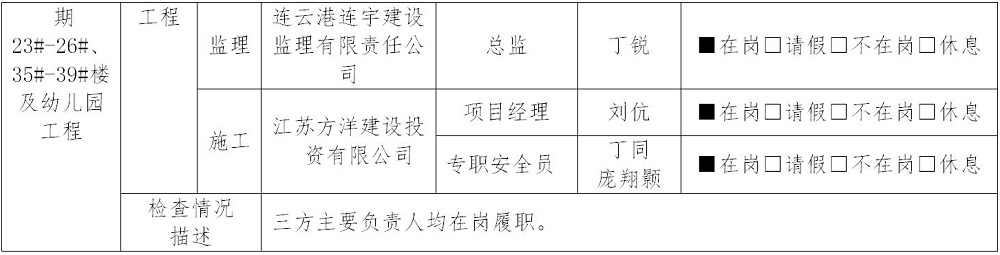

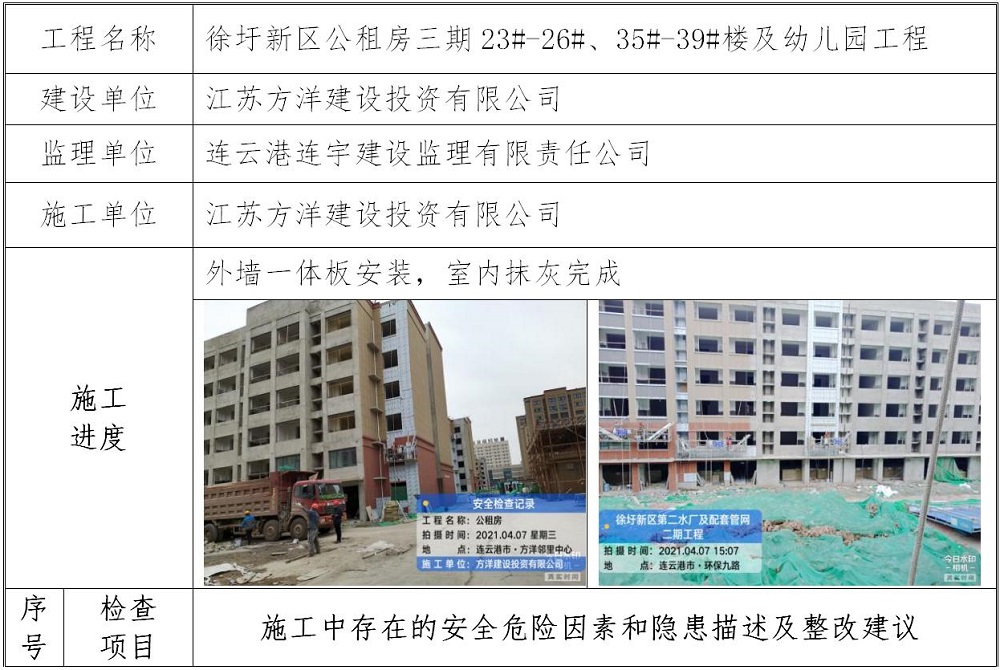

本工程三方主要負責人均在崗履職。目前該工程正在進行外墻一體板安裝,室內抹灰完成。檢查中發現以下方面存在隱患:
(1)安全管理方面:

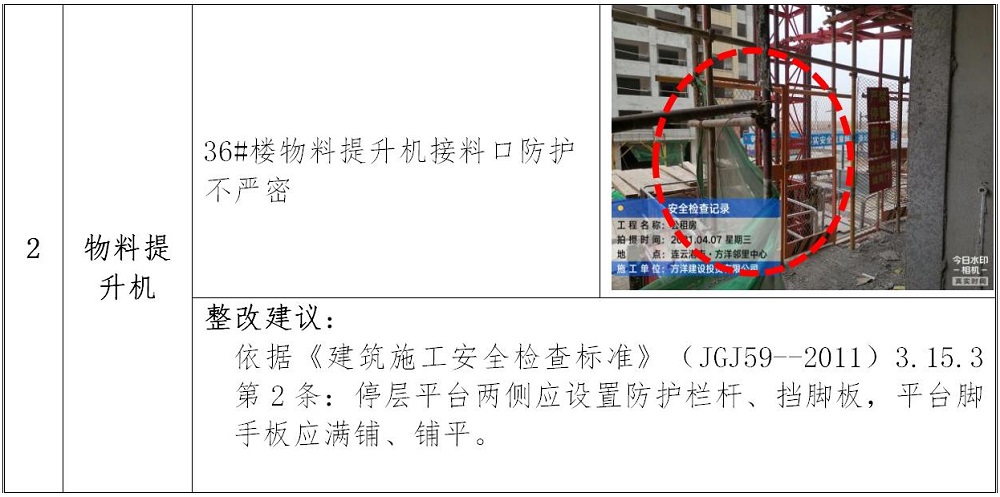

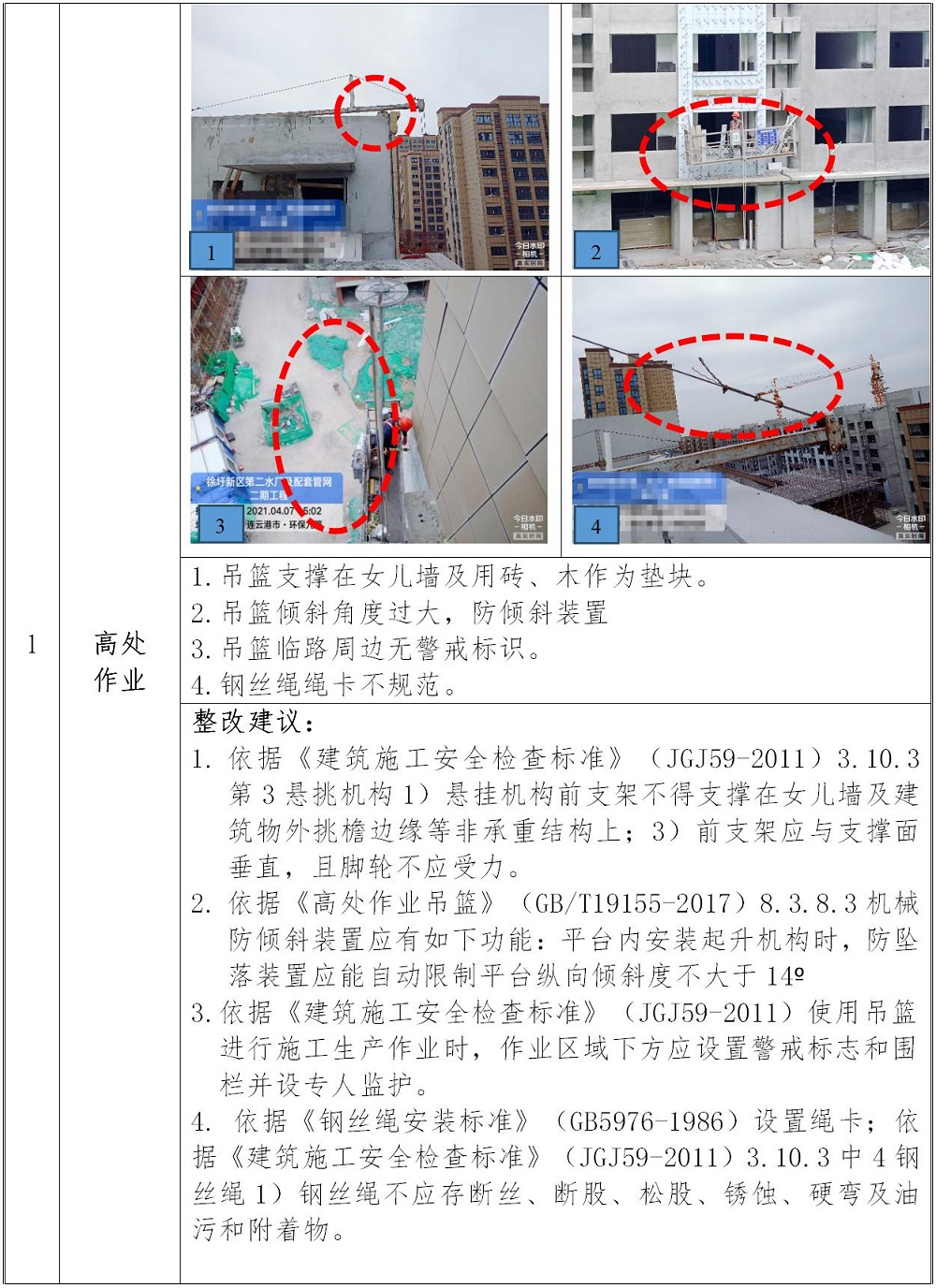

主要是現場的吊籃安全線套卡松馳,鋼絲繩長短不一致,導致吊籃傾斜上升;吊籃的繩扣不符合規范要求。吊籃周邊未設置警戒線,頂部三角架限位高度不一致。36#樓物料提升機接料口防護不嚴密。
(2)施工用電方面:
吊籃電線有破損,六個吊籃未分別設置開關箱。
建議:
(2)施工現場臨時用電應按TN-S系統進行作業。

三、在建項目揚塵治理情況
四、在建項目較大安全風險隱患提示
1.徐圩新區第二水廠三期及深度處理項目(一階段)施工一標:
高支模、臨時用電、起重吊裝
2. 徐圩新區公租房三期23#-26#、35#-39#樓及幼兒園工程:
吊籃
五、在建項目安全監管檢查情況描述
1.徐圩新區第二水廠三期及深度處理項目(一階段)施工一標
2.徐圩新區公租房三期23#-26#、35#-39#樓及幼兒園工程:
