近日,集團安環部負責人主持召開在建項目疫情防控、安全生產、揚塵治理工作專題會議,要求項目組貫徹落實方洋集團關于春節期間安全生產、疫情防控、揚塵治理的總體部署:
一是持續抓好在建項目疫情防控各項工作落實落地監管。
二是加大對危大分部分項工程的安全管控力度。
三是對項目上存在安全違章違規行為提出處罰建議。如:深基坑、起重機械、腳手架、高支模支撐體系等是否有專項施工方案、是否有專家論證、是否嚴格按方案施工、隱患排查是否徹底,整改是否到位等情況,船級社項目組根據國家相關法律法規及集團相關履約合同等條款報集團安環部進行處罰。
四是根據《徐圩新區2020年“藍天保衛戰”強化攻堅方案》6個100%,對在建項目“封閉圍擋、裸土覆蓋、路面硬化、濕法作業、車輛沖洗、密閉運輸”進行監管。
2021年1月27日,項目組對江蘇方洋建設投資有限公司在建的徐圩小學遷建工程(校安工程)二期、徐圩新區醫療應急救援二期春節前施工現場的安全生產、施工現場的疫情防控等情況進行檢查。提出現場安全生產管理隱患8條,疫情防控措施不到位2條。
一、疫情防控
1.徐圩小學遷建工程(校安工程)二期
(1)疫情防控組織機構:已按集團要求分級建立并措施到位。疫情防控預案已按相關要求編制,并經監理單位審核通過。

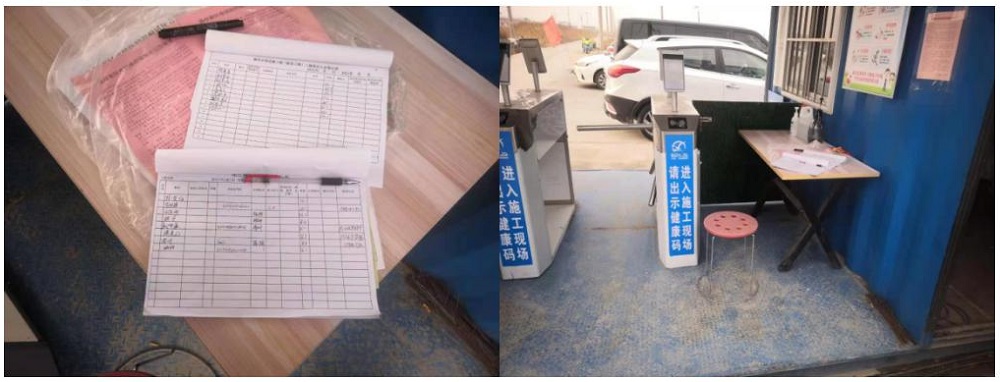

(2)疫情防控措施:施工大門口防疫宣傳到位,但防疫登記表無完整信息。
(3)防疫物資(口罩、酒精消毒液、84消毒液)儲備基本能滿足施工人員一個月的用量。
(4)人員防控措施:目前施工現場人員(含管理人員)33人,均為本地員工。
2.徐圩新區醫療應急救援二期
(1)疫情防控組織機構:已按集團要求分級建立并措施到位。疫情防控預案已按相關要求編制,并經監理單位審核通過。
(2)疫情防控措施:本項目防疫卡口測溫、人員進出記錄較為完善。
(3)防疫物資(口罩、酒精消毒液、84消毒液)儲備基本能滿足施工人員一個月的用量。
(4)人員防控措施:目前施工現場人員約為70人,部分施工人員為南通人,且一直在該項目工作,預計2月5日春節放假。
二、安全隱患

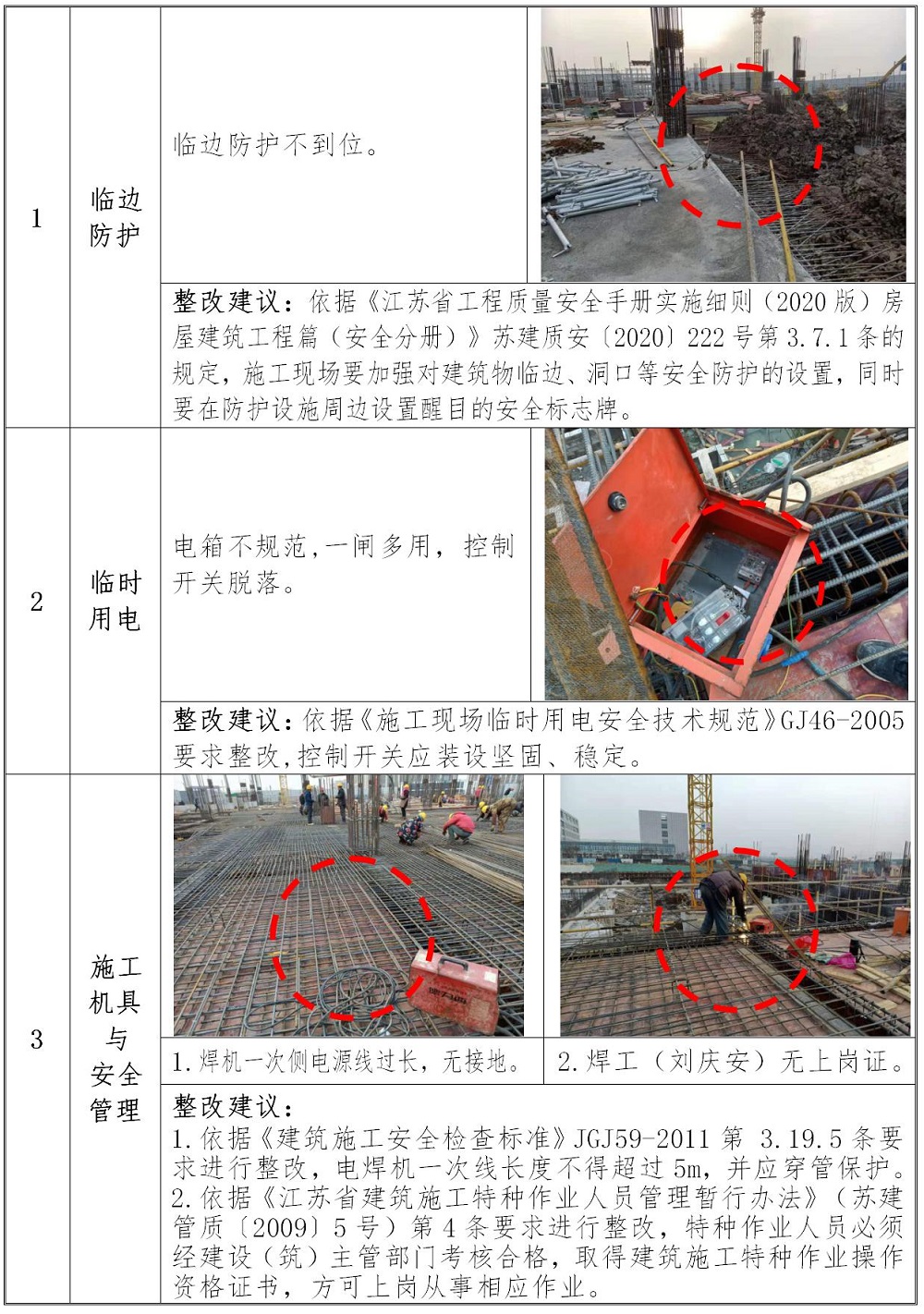

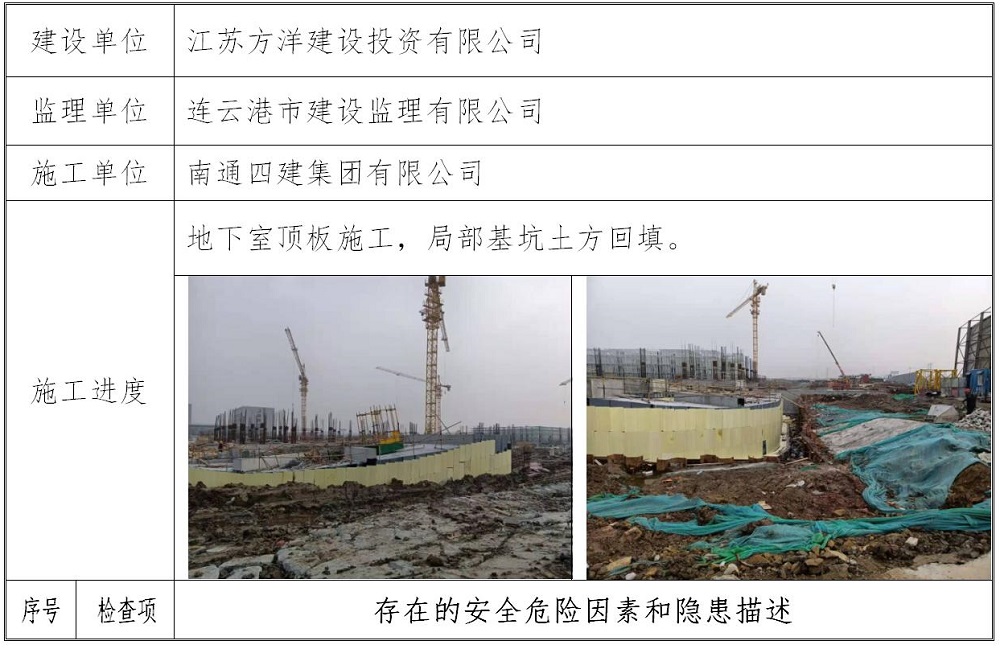

1. 徐圩小學遷建工程(校安工程)二期

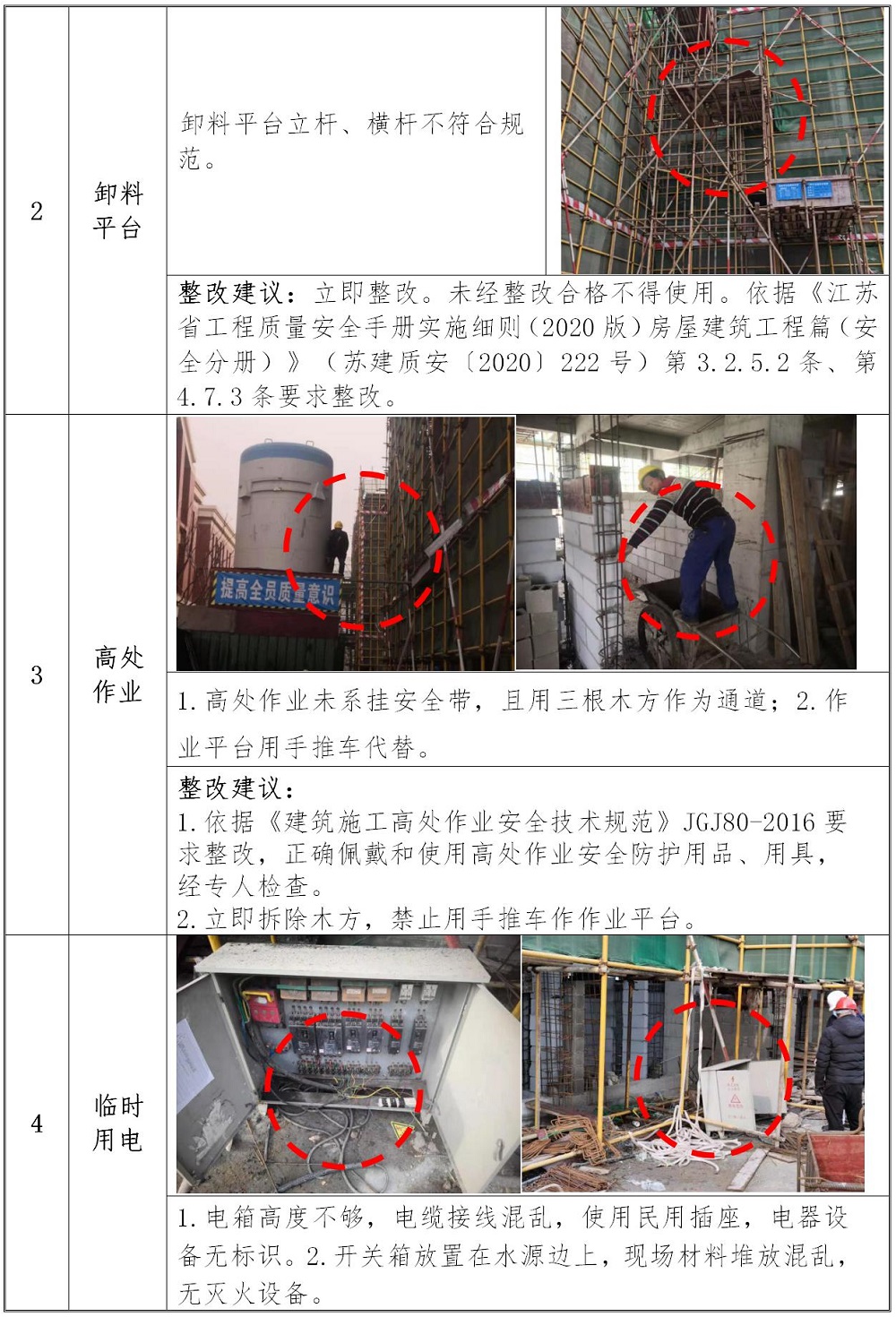

2. 徐圩新區醫療應急救援二期工程
