人妻人人澡人人添人人爽,国产日产亚洲系列最新,成人性爱视频在线观看,国产精品久久久国产盗摄

安全生產

項目工作日?qǐng)?bào) 2021-01-16

信息來源: 發布日期:2021-01-16 00:00:00 點擊量:16342

  2021年1月15日,項目組配合方洋集團安環部對江蘇方洋物流有限公司建設徐圩新區干散貨輸送棧橋一期工程安全管理幫扶指導

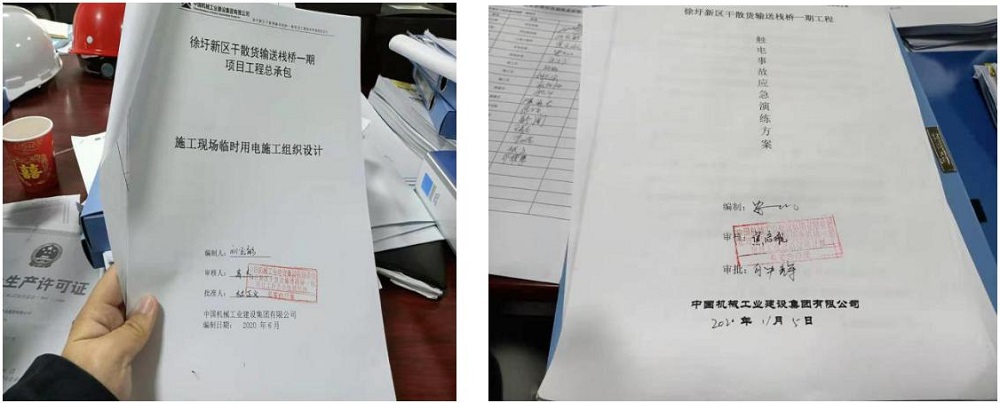

  因石化基地防疫要求,且項目組人員信息未在石化基地備案,故無法進入在基地內的棧橋一期工程現場。項目組在該項目部會議室通過查看相關記錄和資料、詢問、溝通交流等方式,查看了各方的安全管理資料、隱患排查治理、安全教育培訓、施工方案審批、安全技術交底、特種作業人員等相關內業資料,指出了檢查中發現的問題并提出整改建議和要求。

  一、存在的問題

  1.監理單位總監截止目前還未完成變更手續。

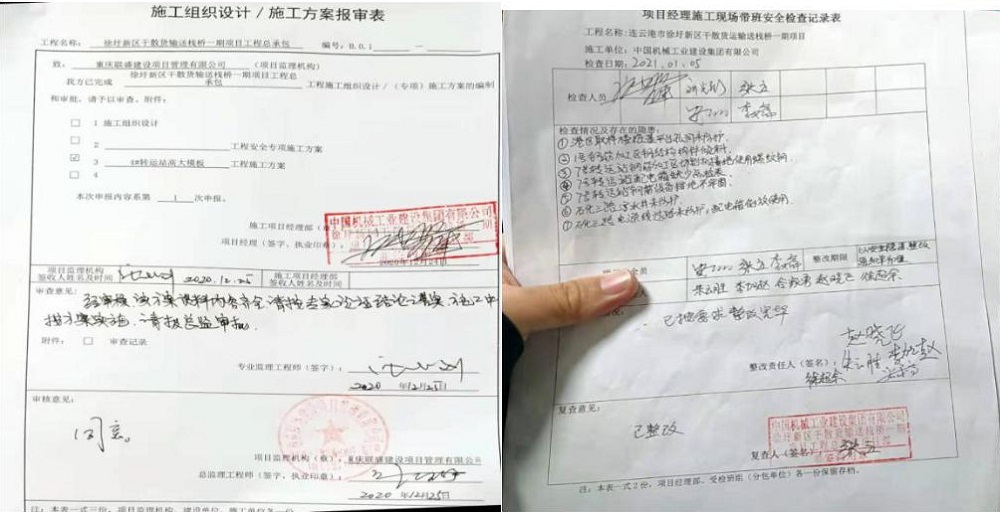

  2.監理單位對工程施工文件的審查和審批手續不符合要求

  3.監理單位未提供專業監理人員資格證。

  4.施工單位未提供專業分包隊伍資格審查資料,只有總包單位申報資料。如:專業分包中的起重吊裝專項方案,應由專業分包單位完成,交總包單位審批,從資料中看出由總包單位完成并簽名。

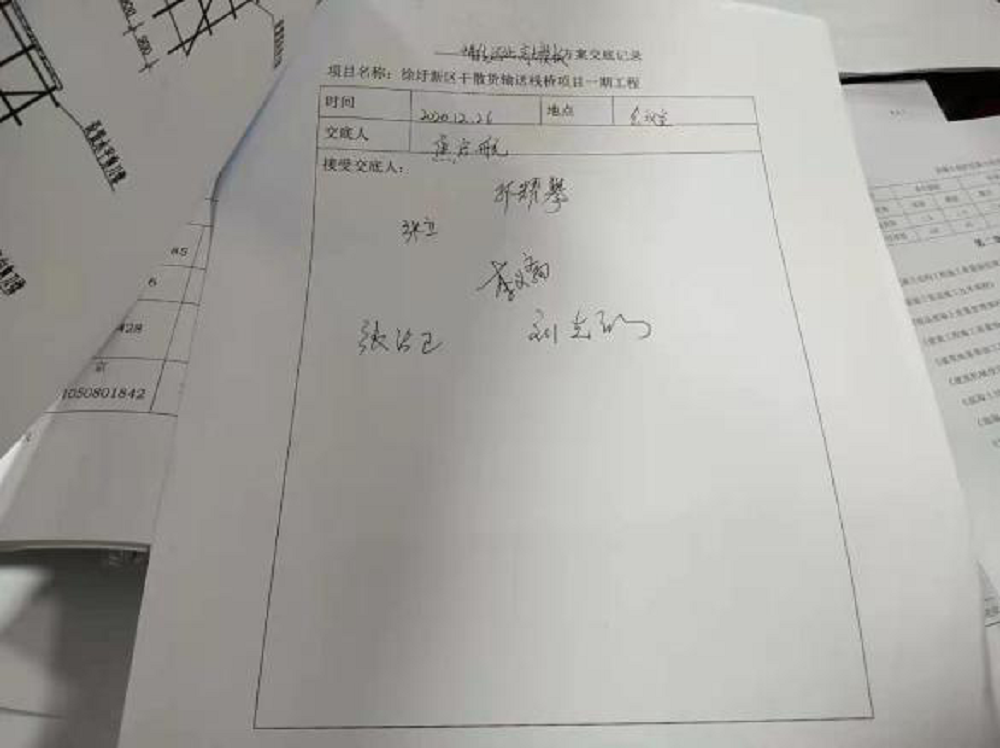

  5.超危大工程的安全交底記錄只有簽字表,沒有編制人向管理人員交底,管理人員也未向作業人員交底。超危大工程清單中有三個超危大工程,只提供一個超危(高支模)專項方案,未提供土方開挖、大跨度鋼構吊裝的審批流程。

  6.《安全文明施工專項方案》的安全生產方針,采用以前的八字方針與新《安全生產法》不相符,應適時更新學習“十二字”方針。

  7.《施工用電方案》編制人員為項目副經理編制,編制人員不符合要求。

  8.特種作業人員證件不符合要求,以前已提出還未整改完成。

  二、項目組建議

  通過檢查安全管理資料發現:該項目部施工單位的安全資料分類不清晰;總分包管理較為模糊;監理履職盡責方面還有待提高,特別是對一些方案的審查上表現尤為突出,故建議:

  1.建設單位應嚴格落實工程建設參建各方主體責任。全面落實各方主體的安全責任,特別是要強化建設單位的首要責任和施工單位的主體責任,嚴格要求施工總承包單位資料按江蘇省《建設工程施工安全標準化管理資料》(2011版)執行重新整理,對危大工程或超危大工程做到按《江蘇省房屋市政工程危大工程安全管理實施細則》(2019版)整理歸類。

  2.監理單位按《江蘇省建設工程監理現場用表》(2020第六版修訂版)資料的歸檔整理、查找和檢索及信息化管理要求,重新整理并規范該項目資料審批。

  物流公司項目負責人對項目組的檢查幫扶指導工作表示感謝,并表示項目部將高度重視本次檢查中發現的問題,并按要求限時整改,落實專人跟蹤監督,確保安全整改率達到100%,提高管理水平,確保安全生產。
