2021年1月9日,項目組分別對徐圩新區燒香河南段綜合整治工程閘站工程、河道疏浚工程1標段、2標段、3標段、4標段、徐圩新區污水處理廠升級改造工程冬季安全生產、消防和防寒防凍應急進行進行檢查,對施工現場的人員管理情況、防疫措施、防疫物資、安全生產情況進行告知并提醒全力做好防范工作。檢查組告知,建設單位要承擔疫情防控和安全生產的首要責任;施工單位要全面摸排施工人員情況,儲備充足防疫物資,全面排查整治安全隱患,開展全員、全覆蓋的防疫及安全培訓,嚴格施工現場過程管控,加強生活區管理,強化突發事件應急處置,切實承擔項目疫情防控和安全生產的主體責任;監理單位監督好疫情防控和安全生產的監理責任,切實把疫情防控工作落到實處,確保項目的安全施工。具體檢查情況如下:
一、徐圩新區燒香河南段綜合整治工程閘站工程、河道疏浚工程1標段、2標段、3標段、4標段

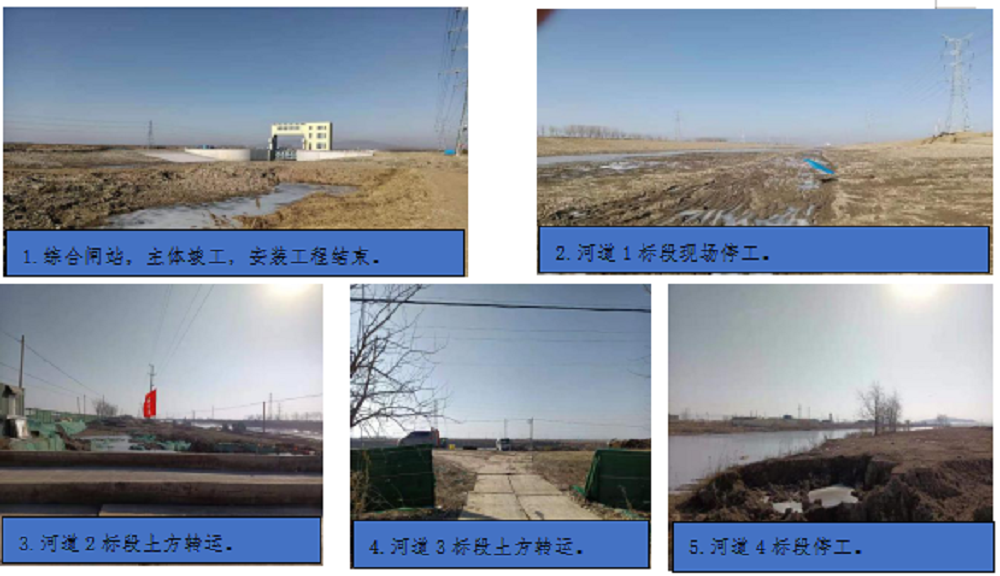

項目組對沿線冬季河道安全生產進行檢查,閘站工程主體竣工,安裝工程結束;河道疏浚工程1標段、4標段停工;2標段和3標段進行土方轉運。

河道疏浚2標、3標段存在的問題:
1.無消防沙池、鐵鍬、消防桶。

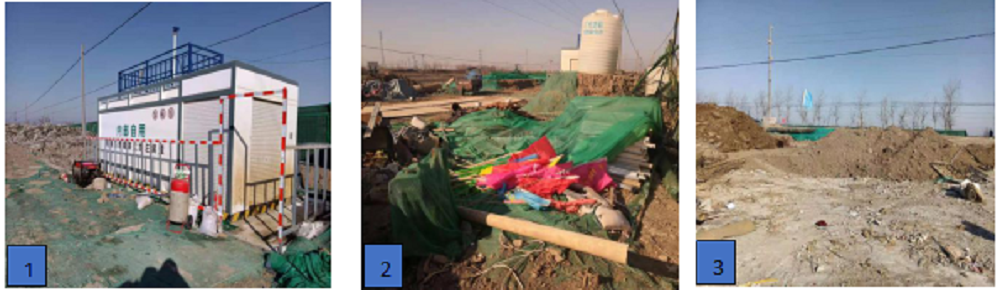

2.現場材料堆放無條理,無文明施工氛圍。
3.施工現場揚塵不到位,裸土未覆蓋。
整改建議:
1.危險品存放處增加消防管理措施,增加消防黃沙池、鐵鍬、張貼消防安全管理制度。
2.加強現場的安全文明管理,材料堆放要有條理。
3.嚴格按照大氣辦《關于啟動重污染天氣黃色預警管控措施的通知》(連大氣辦〔2021〕2號)通知要求,落實應急響應措施,加強揚塵治理。
二、徐圩新區污水處理廠升級改造工程

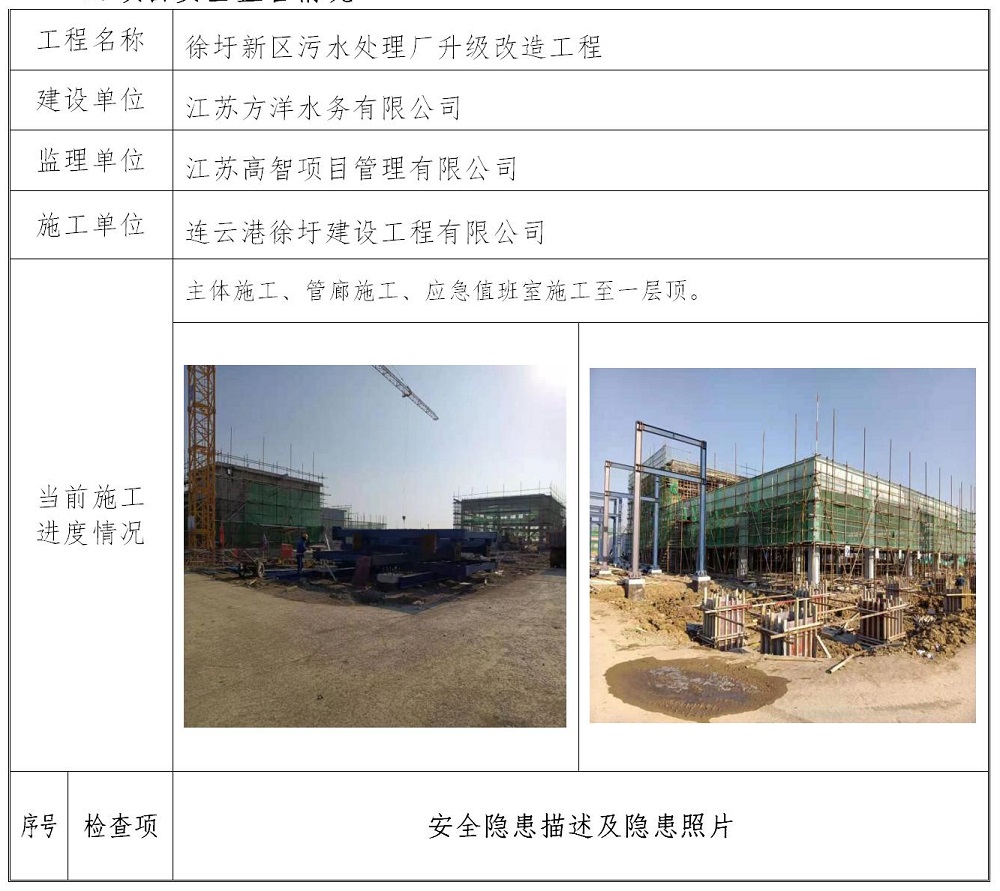

1.三方安全責任主體主要管理人員在崗情況
2.項目安全監管情況
